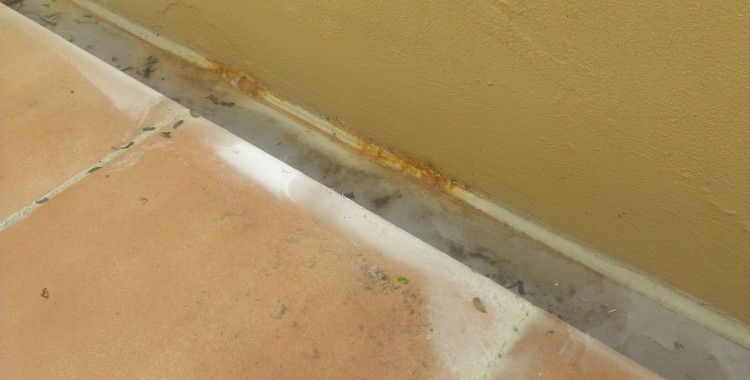

平成29年8月4日(金)「架設」解体 清掃 本日の作業人員及び作業内容 作業人員 6名(17:00) 作業員 中山 林 上野 仮設業者3名 「外壁塗装」 作業なし 「屋根塗装」 作業なし 「付帯塗装」 作業なし 「その…
平成29年8月3日(木)「各所」手直し 等 本日の作業人員及び作業内容 作業人員 3名(17:00)作業員 中山 林 上野 「外壁塗装」 手直し「屋根塗装」 作業なし「付帯塗装」 手直し「その他作業」 作業なし 塗装工…
平成29年8月2日(水)「外壁」上塗2回目 「鉄部」上塗2回目 本日の作業人員及び作業内容 作業人員 3名(17:00)作業員 中山 林 上野 「外壁塗装」 上塗2回目「屋根塗装」 作業なし「付帯塗装」 雨樋 等/上塗…
平成29年7月31日(月)「外壁」上塗2回目 「鉄部」上塗2回目 「サッシ」窓枠復旧 本日の作業人員及び作業内容 作業人員 3名(17:00)作業員 中山 林 上野 「外壁塗装」 上塗2回目「屋根塗装」 作業なし「付帯…

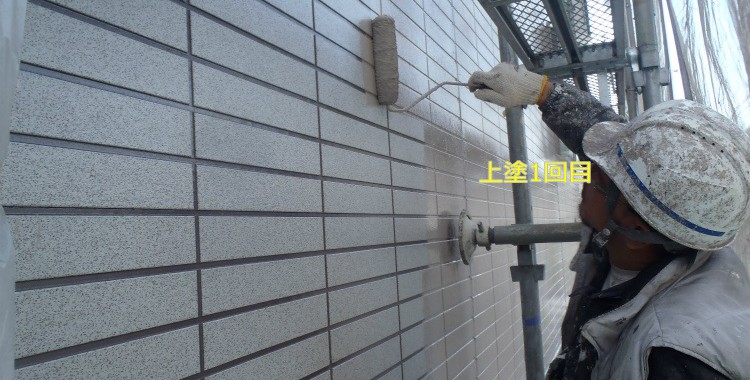

平成29年7月28日(金)「外壁」上塗1回目 「鉄部」 上塗1回目 本日の作業人員及び作業内容 作業人員 3名(17:00)作業員 中山 林 上野 「外壁塗装」 上塗1回目「屋根塗装」 作業なし「付帯塗装」 雨樋 等/…
平成29年7月27日(木)「外壁」中塗・上塗1回目 「軒天」上塗1.2回目 本日の作業人員及び作業内容 作業人員 3名(17:00)作業員 中山 林 上野 「外壁塗装」 中塗・上塗1回目「屋根塗装」 作業なし「付帯塗装…
平成29年7月26日(水)「外壁」養生・下塗・中塗(一部) 「屋根」上塗2回目 本日の作業人員及び作業内容 作業人員 3名(18:00)作業員 中山 林 上野 「外壁塗装」 養生・下塗・中塗(一部)「屋根塗装」 作業…
平成29年7月24日(月)「外壁」養生 「鉄部」下塗 本日の作業人員及び作業内容 作業人員 3名(14:00)作業員 中山 林 上野 「外壁塗装」 養生「屋根塗装」 作業なし「付帯塗装」 鉄部下塗「その他作業」 作業…
平成29年7月22日(土)「外壁」シーリング 本日の作業人員及び作業内容 作業人員 2名(17:00)作業員 中山 上野 「外壁塗装」 作業なし「屋根塗装」 作業なし「付帯塗装」 作業なし「その他作業」 シーリング…
平成29年7月21日(金)「外壁」シーリング 本日の作業人員及び作業内容 作業人員 3名(18:00)作業員 中山 林 上野 「外壁塗装」 作業なし「屋根塗装」 作業なし「付帯塗装」 作業なし「その他作業」 シーリ…
平成29年7月20日(木)「屋根」上塗1回目「外壁」シーリング 本日の作業人員及び作業内容 作業人員 3名(17:00)作業員 中山 林 上野 「外壁塗装」 作業なし「屋根塗装」 上塗1回目「付帯塗装」 作業なし「…
平成29年7月19日(水)「屋根」下塗1.2回目 本日の作業人員及び作業内容 作業人員 2名(17:00)作業員 中山 上野 「外壁塗装」 作業なし「屋根塗装」 下塗「付帯塗装」 作業なし「その他作業」 作業なし …
平成29年7月18日(火)「屋根」鉄部下塗「サッシ」窓枠撤去 本日の作業人員及び作業内容 作業人員 3名(15:00)作業員 中山 上野 サッシ業者1名(8:00~12:00) 「外壁塗装」 作業なし「屋根塗装」 鉄…
平成29年7月15日(土)「外壁」高圧洗浄「屋根」高圧洗浄 本日の作業人員及び作業内容 作業人員 3名(17:00)作業員 中山 林 上野 「外壁塗装」 高圧洗浄「屋根塗装」 高圧洗浄「付帯塗装」 作業なし「その他…
平成29年7月14日(金)「仮設」組立 本日の作業人員及び作業内容 作業人員 3名(8:00~15:00)作業員 仮設業者3名 「外壁塗装」 作業なし「屋根塗装」 作業なし「付帯塗装」 作業なし「その他作業」 架設…
平成28年7月28日(木)「屋根」1F/上塗3回目「架設」解体 本日の作業人員及び作業内容 作業人員 5名(13:00~19:00)作業員 中山 上野 仮設業者3名 「外壁塗装」 作業なし「屋根塗装」 上塗3回目「付…
平成28年7月26日(火)「屋根」1F/上塗1~2回目 他 本日の作業人員及び作業内容 作業人員 2名(18:00終了)作業員 中山 上野 「外壁塗装」 手直し「屋根塗装」 1F/縁切り~上塗2回目「付帯塗装」 作…
平成28年7月25日(月)「屋根」2F/縁切り~上塗3回目 1F/下塗 本日の作業人員及び作業内容 作業人員 2名(18:00終了)作業員 中山 上野 「外壁塗装」 作業なし「屋根塗装」 2F/縁切り~上塗3回目 1…
平成28年7月23日(土)「外壁」アクセント色/上塗3回目 他 本日の作業人員及び作業内容 作業人員 2名(18:00終了)作業員 中山 上野 「外壁塗装」 アクセント色/上塗3回目「屋根塗装」 下塗「付帯塗装」 …
平成28年7月22日(金)「外壁」ベース色/上塗3回目 他 本日の作業人員及び作業内容 作業人員 2名(18:00終了)作業員 中山 上野 「外壁塗装」 ベース色/上塗3回目 アクセント色/上塗1~3回目(南面と西面の…
平成28年7月21日(木)「外壁」ベース色/上塗1~2回目 他 本日の作業人員及び作業内容 作業人員 2名(18:45終了)作業員 中山 上野 「外壁塗装」 ベース色/上塗1~2回目「屋根塗装」 作業なし「付帯塗装」…
平成28年7月20日(水)「外壁」下塗 本日の作業人員及び作業内容 作業人員 2名(18:00終了)作業員 中山 上野 「外壁塗装」 下塗・隙間処理「屋根塗装」 作業なし「付帯塗装」 軒天/下地処理・上塗1.2回目…
平成28年7月18日(月)「外壁」養生 本日の作業人員及び作業内容 作業人員 2名(18:00終了)作業員 中山 上野 「外壁塗装」 養生「屋根塗装」 作業なし「付帯塗装」 作業なし「その他作業」 スリムダクト撤去…
平成28年7月16日(土)「外壁」シーリング 他 本日の作業人員及び作業内容 作業人員 3名(17:30終了)作業員 中山 上野 シーリング業者1名 「外壁塗装」 作業なし「屋根塗装」 作業なし「付帯塗装」 破風板…
平成28年7月15日(金) シーリング充填 他 本日の作業人員及び作業内容 作業人員 3名(17:30終了)作業員 中山 上野 シーリング業者1名 「外壁塗装」 作業なし「屋根塗装」 板金部/下地処理・下塗「付帯塗装…
平成28年7月14日(木) 「外壁」シーリング打替 本日の作業人員及び作業内容 作業人員 3名(17:30終了)作業員 中山 上野 シーリング業者1名 「外壁塗装」 シーリング撤去「屋根塗装」 作業なし「付帯塗装」 …
平成28年7月13日(水) 「外壁・屋根」高圧洗浄 本日の作業人員及び作業内容 作業人員 2名(14:00終了)作業員 中山 上野 「外壁塗装」 高圧洗浄「屋根塗装」 高圧洗浄「付帯塗装」 高圧洗浄「その他作業」 …
平成28年7月12日(火) 「仮設」組立 本日の作業人員及び作業内容 作業人員 3名(17:00終了)作業員 仮設業者 「外壁塗装」 作業なし「屋根塗装」 作業なし「付帯塗装」 作業なし「その他作業」 架設組立 塗…
平成28年4月25日(月) 「外壁」手直し 「屋根」下塗~上塗1・2回目 他 本日の作業人員及び作業内容 作業人員 2名(18:00 作業終了)作業員 中山 林 「外壁塗装」 各所手直し「屋根塗装」 下塗~上塗1・2…
平成28年4月24日(日) 「外壁」上塗1・2回目 「屋根」下塗 「雨戸」下塗~上塗1・2回目 本日の作業人員及び作業内容 作業人員 2名(18:00 作業終了)作業員 中山 林 「外壁塗装」 上塗1・2回目「屋根塗装…
平成28年4月23日(土) 「外壁」下地処理~下塗 「軒天」上塗1・2回目 本日の作業人員及び作業内容 作業人員 2名(15:00 作業終了)作業員 中山 林 「外壁塗装」 下地処理「屋根塗装」 作業なし「付帯塗装」…
平成28年4月22日(金) 「外壁」サイディングボード張り 他 本日の作業人員及び作業内容 作業人員 6名(塗装19:00 大工3名 18:30作業終了)作業員 中山 林 上野 大工3名 「外壁塗装」 作業なし「屋根塗…
平成28年4月20日(水) 「外壁」上塗1・2回目 「鉄部」上塗1・2回目 他 本日の作業人員及び作業内容 作業人員 4名(塗装17:00 電気工事業者1名 12:00作業終了)作業員 中山 林 上野 電気工事業者1名 …
平成28年4月19日(火) 「外壁」下塗・上塗1・2回目 他 本日の作業人員及び作業内容 作業人員 3名(塗装17:00 作業終了)作業員 中山 林 上野 「外壁塗装」 下塗~上塗2回目「屋根塗装」 作業なし「付帯塗…
平成28年4月18日(月) 「木部」下塗・上塗1・2回目 「雨樋」軒樋交換 本日の作業人員及び作業内容 作業人員 3名(塗装17:00 板金14:30 作業終了)作業員 中山 林 板金業者1名 「外壁塗装」 作業なし「…
平成28年4月16日(土) 「屋根」上塗2回目 「木部」下塗・上塗1・2回目 本日の作業人員及び作業内容 作業人員 2名(塗装17:00 終了)作業員 中山 林 「外壁塗装」 シーリング「屋根塗装」 下塗・上塗1.2…
平成28年4月15日(金) 「外壁」シーリング 「屋根」下塗・上塗1.2回目 他 本日の作業人員及び作業内容 作業人員 4名(塗装18:00 シーリング 12:00 終了)作業員 中山 林 シーリング2名 「外壁塗装」 …
平成28年4月14日(木) 「屋根」下塗 「軒天」上塗1・2回目 「雨樋」撤去 本日の作業人員及び作業内容 作業人員 3名(塗装18:00 板金15:00~18:00 終了)作業員 中山 林 板金1名 「外壁塗装」 作…
平成28年4月12日(火) 「外壁」シーリング 「屋根」下地処理 「鉄部」下塗 本日の作業人員及び作業内容 作業人員 2名(17:30終了)作業員 中山 林 「外壁塗装」 作業なし「屋根塗装」 下地処理「付帯塗装」 …
平成28年4月11日(月) 「鉄部」下地処理 「屋根」下地処理 本日の作業人員及び作業内容 作業人員 2名(17:00終了)作業員 中山 林 「外壁塗装」 高圧洗浄「屋根塗装」 下地処理「付帯塗装」 鉄部下地処理「…
平成28年4月9日(土) 「外壁」高圧洗浄 「屋根」高圧洗浄 本日の作業人員及び作業内容 作業人員 2名(14:30終了)作業員 中山 林 「外壁塗装」 高圧洗浄「屋根塗装」 高圧洗浄「付帯塗装」 高圧洗浄「その他…
平成28年4月8日(金) 「仮設」組立 本日の作業人員及び作業内容 作業人員 3名(16:00終了)作業員 仮設業者 「外壁塗装」 作業なし「屋根塗装」 作業なし「付帯塗装」 作業なし「その他作業」 架設組立 塗装…
平成27年9月15日(火) 「屋根」上塗1.2回目 平成27年9月4日(着工)~平成27年9月15日 実働日数10日 作業人員(人工)累計 『25.25人工』(仮設2人工 塗装24.5人工 時間外1.75人工) 本日の作…
平成27年9月14日(月) 「屋根」下塗 縁切り 平成27年9月4日(着工)~平成27年9月14日 実働日数9日 作業人員(人工)累計 『25.25人工』(仮設2人工 塗装21.5人工 時間外1.75人工) 本日の作業人…
平成27年9月12日(土) 「外壁」上塗1.2回目 平成27年9月4日(着工)~平成27年9月12日 実働日数8日 作業人員(人工)累計 『22.25人工』(仮設2人工 塗装18.5人工 時間外1.75人工) 本日の作業…
平成27年9月11日(金) 「外壁」下塗 上塗1.2回目 他 平成27年9月4日(着工)~平成27年9月11日 実働日数7日 作業人員(人工)累計 『18.75人工』(仮設2人工 塗装15.5人工 時間外1.25人工) …
平成27年9月10日(木) 「外壁」養生 下塗 平成27年9月4日(着工)~平成27年9月10日 実働日数6日 作業人員(人工)累計 『15.5人工』(仮設2人工 塗装12.5人工 時間外1人工) 本日の作業人員及び作業…
平成27年9月9日(水) 「外壁」養生 平成27年9月4日(着工)~平成27年9月9日 実働日数5日 作業人員(人工)累計 『12.5人工』(仮設2人工 塗装9.75人工 時間外0.75人工) 本日の作業人員及び作業内容…

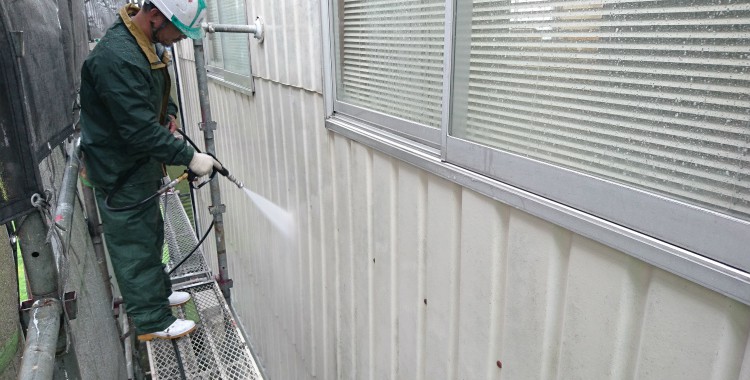

平成27年9月8日(火) 「外壁」高圧洗浄 「屋根」高圧洗浄 平成27年9月4日(着工)~平成27年9月8日 実働日数4日 作業人員(人工)累計 『11人工』(仮設2人工 塗装8.25人工 時間外0.75人工) 本日の作…
平成27年9月7日(月) 「外壁」下地補修 シーリング 平成27年9月4日(着工)~平成27年9月7日 実働日数3日 作業人員(人工)累計 『9人工』(仮設2人工 塗装6.25人工 時間外0.75人工) 本日の作業人員及…
平成27年9月5日(土) 「外壁」下地補修 「鉄部」下地処理・下塗 平成27年9月4日(着工)~平成27年9月5日 実働日数2日 作業人員(人工)累計 『5.75人工』(仮設2人工 塗装3.25人工 時間外0.5人工) …
平成27年9月4日(金) 架設組立 平成27年9月4日(着工)~ 実働日数1日 作業人員(人工)累計 『2.5人工』(仮設2人工 塗装0.25人工 時間外0.25人工) 本日の作業人員及び作業内容 作業人員4名(塗装2名…
本日までの概要 平成26年5月17日~平成26年6月19日の内、実働日数23日 作業人員(人工)累計 『34.75人工』(仮設4.75人工 屋根0.5人工 大工0.5人工 塗装26.25人工 時間外2.75人工) 本日の…
本日までの概要 平成26年5月17日~平成26年6月16日の内、実働日数22日 作業人員(人工)累計 『33.75人工』(仮設4.75人工 屋根0.5人工 大工0.5人工 塗装25.25人工 時間外2.75人工) 本日の…
本日までの概要 平成26年5月17日~平成26年6月14日の内、実働日数21日 作業人員(人工)累計 『32.25人工』(仮設4.75人工 屋根0.5人工 大工0.5人工 塗装24.75人工 時間外2.75人工) 本日の…
本日までの概要 平成26年5月17日~平成26年6月13日の内、実働日数20日 作業人員(人工)累計 『32.25人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装23.75人工 時間外2.75人工) 本日の…
本日までの概要 平成26年5月17日~平成26年6月12日の内、実働日数19日 作業人員(人工)累計 『31.25人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装22.75人工 時間外2.75人工) 本日の…
本日までの概要 平成26年5月17日~平成26年6月11日の内、実働日数18日 作業人員(人工)累計 『30.25人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装21.75人工 時間外2.75人工) 本日の…
本日までの概要 平成26年5月17日~平成26年6月10日の内、実働日数17日 作業人員(人工)累計 『29.25人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装20.75人工 時間外2.75人工) 本日の…
本日までの概要 平成26年5月17日~平成26年6月9日の内、実働日数16日 作業人員(人工)累計 『27人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装18.75人工 時間外2.5人工) 本日の作業人員及…
本日までの概要 平成26年5月17日~平成26年6月8日の内、実働日数15日 作業人員(人工)累計 『26人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装18.75人工 時間外2.5人工) 本日の作業人員及…
※それぞれの施工業者が独自の工事記録をブログで作成していますが、概ね、このような内容のものが多いです。 本日は外壁塗装の中塗を行いました。中塗はこの塗料を使用しています。今日は午後から天気が崩れて雨模様になりましたので、…
本日までの概要 平成26年5月17日~平成26年6月5日の内、実働日数14日 作業人員(人工)累計 『25.5人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装18.25人工 時間外2.5人工) 本日の作業人…
本日までの概要 平成26年5月17日~平成26年6月4日の内、実働日数13日 作業人員(人工)累計 『23.25人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装16.25人工 時間外2.25人工) 本日の作…
本日までの概要 平成26年5月17日~平成26年6月3日の内、実働日数12日 作業人員(人工)累計 『21人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装14.25人工 時間外2人工) 本日の作業人員及び作…
本日までの概要 平成26年5月17日~平成26年6月2日の内、実働日数11日 作業人員(人工)累計 『20.75人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装14人工 時間外2人工) 本日の作業人員及び作…
本日までの概要 平成26年5月17日~平成26年5月31日の内、実働日数10日 作業人員(人工)累計 『19.75人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装13人工 時間外2人工) 本日の作業人員及び…
本日までの概要 平成26年5月17日~平成26年5月29日の内、実働日数9日 作業人員(人工)累計 『17.25人工』(仮設3.75人工 屋根0.5人工 大工0.5人工 塗装11人工 時間外1.5人工) 本日の作業人員及…
本日までの概要 平成26年5月17日~平成26年5月28日の内、実働日数8日 作業人員(人工)累計 『14.5人工』(仮設3.75人工 屋根0.5人工 塗装9人工 時間外1.25人工) 本日の作業人員及び作業内容 作業人…
本日までの概要 平成26年5月17日~平成26年5月27日の内、実働日数7日 作業人員(人工)累計 『11.5人工』(仮設3.75人工 塗装7人工 時間外0.75人工) 本日の作業人員及び作業内容 作業人員1名(18:3…
本日までの概要 平成26年5月17日~平成26年5月26日の内、実働日数6日 作業人員(人工)累計 『11.5人工』(仮設3.75人工 塗装7人工 時間外0.75人工) 本日の作業人員及び作業内容 作業人員2名(~16:…
本日までの概要 平成26年5月17日~平成26年5月24日の内、実働日数5日 作業人員(人工)累計 『9.5人工』(仮設3.75人工 塗装5人工 時間外0.75人工) 本日の作業人員及び作業内容 作業人員1名(~13:0…
本日までの概要 平成26年5月17日~平成26年5月23日の内、実働日数4日 作業人員(人工)累計 『9人工』(仮設3.75人工 塗装4.5人工 時間外0.75人工) 本日の作業人員及び作業内容 作業人員2名(18:00…
本日までの概要 平成26年5月17日~平成26年5月22日の内、実働日数3日 作業人員(人工)累計 『6.75人工』(仮設3.75人工 塗装2.5人工 時間外0.5人工) 本日の作業人員及び作業内容 作業人員1名(18:…
本日までの概要 平成26年5月17日~平成26年5月21日の内、実働日数2日 作業人員(人工)累計 『5.5人工』(仮設3.75人工 塗装1.5人工 時間外0.25人工) 本日の作業人員及び作業内容 作業人員2名(18:…
本日までの概要 平成26年5月17日~平成26年5月17日の内、実働日数1日 作業人員(人工)累計 『3.75人工』(仮設3.75人工) 本日の作業人員及び作業内容 作業人員5名(15:00作業終了) 「外壁塗装」 作…
本日までの概要 平成26年1月6日~平成26年2月17日の内、実働日数29日 1・2期工事の作業人員(人工)累計 『69.75人工』(仮設工6名 塗装工61.5名+時間外1.25人工 板金1名) 本日の作業人員及び作業内…
本日までの概要 平成26年1月6日~平成26年2月16日の内、実働日数28日 1・2期工事の作業人員(人工)累計 『66.75人工』(仮設工3名 塗装工61.5名+時間外1.25人工 板金1名) 本日の作業人員及び作業内…
本日までの概要 平成26年1月6日~平成26年2月13日の内、実働日数25日 1・2期工事の作業人員(人工)累計 『65.75人工』(仮設工3名 塗装工60.5名+時間外1.25人工 板金1名) 本日の作業人員及び作業内…
本日までの概要 平成26年1月6日~平成26年2月12日の内、実働日数24日 1・2期工事の作業人員(人工)累計 『62.75人工』(仮設工3名 塗装工57.5名+時間外1.25人工 板金1名) 本日の作業人員及び作業内…
本日までの概要 平成26年1月6日~平成26年2月11日の内、実働日数23日 1・2期工事の作業人員(人工)累計 『61.75人工』(仮設工3名 塗装工56.5名+時間外1.25人工 板金1名) 本日の作業人員及び作業内…
本日までの概要 平成26年1月6日~平成26年2月10日の内、実働日数22日 1・2期工事の作業人員(人工)累計 『59.75人工』(仮設工3名 塗装工55.5名+時間外1.25人工) 本日の作業人員及び作業内容 作業人…
本日までの概要 平成26年1月6日~平成26年2月8日の内、実働日数21日 1・2期工事の作業人員(人工)累計 『56.5人工』(仮設工3名 塗装工52.5名+時間外1人工) 本日の作業人員及び作業内容 作業人員3名 (…
本日までの概要 平成26年1月6日~平成26年2月5日の内、実働日数19日 1・2期工事の作業人員(人工)累計 『55人工』(仮設工3名 塗装工51名+時間外1人工) 本日の作業人員及び作業内容 作業人員3名 「外壁塗装…
本日までの概要 平成26年1月6日~平成26年2月4日の内、実働日数18日 1・2期工事の作業人員(人工)累計 『52人工』(仮設工3名 塗装工48名+時間外1人工) 本日の作業人員及び作業内容 作業人員2名(2名14:…
本日までの概要 平成26年1月6日~平成26年2月3日の内、実働日数17日 1・2期工事の作業人員(人工)累計 『50人工』(仮設工3名 塗装工46名+時間外1人工) 本日の作業人員及び作業内容 作業人員2名 「外壁塗装…
本日までの概要 平成26年1月6日~平成26年2月1日の内、実働日数16日 1・2期工事の作業人員(人工)累計 『48.5人工』(仮設工3名 塗装工44.5名+時間外1人工) 本日の作業人員及び作業内容 作業人員2名 「…
本日までの概要 平成26年1月6日~平成26年1月29日の内、実働日数15日 1・2期工事の作業人員(人工)累計 『46.25人工』(仮設工3名 塗装工42.5名+時間外0.75人工) 本日の作業人員及び作業内容 作業人…
本日までの概要 平成26年1月6日~平成26年1月29日の内、実働日数15日 1・2期工事の作業人員(人工)累計 『44人工』(仮設工3名 塗装工40.5名+時間外0.5人工) 本日の作業人員及び作業内容 作業人員2名 …
