外壁塗装 屋根塗装 糸島市賃貸アパート 平成26年2月14.15.16日
本日までの概要
平成26年1月6日~平成26年2月16日の内、実働日数28日
1・2期工事の作業人員(人工)累計 『66.75人工』(仮設工3名 塗装工61.5名+時間外1.25人工 板金1名)
本日の作業人員及び作業内容
作業人員1名

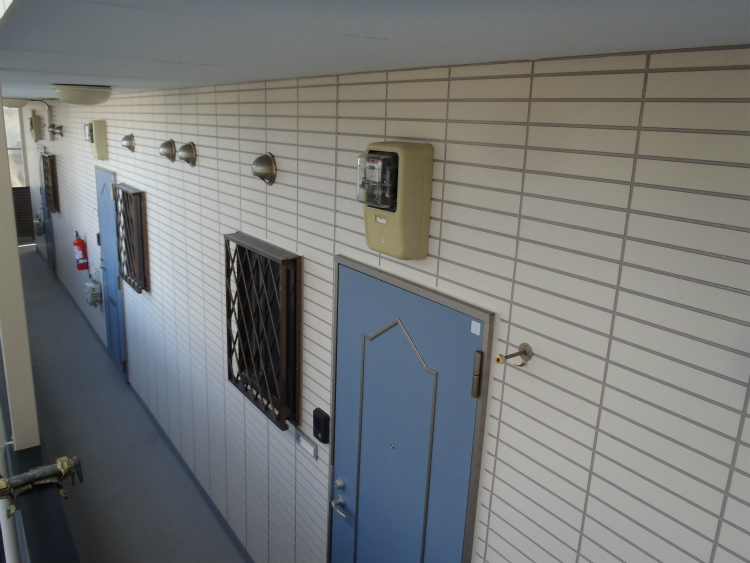

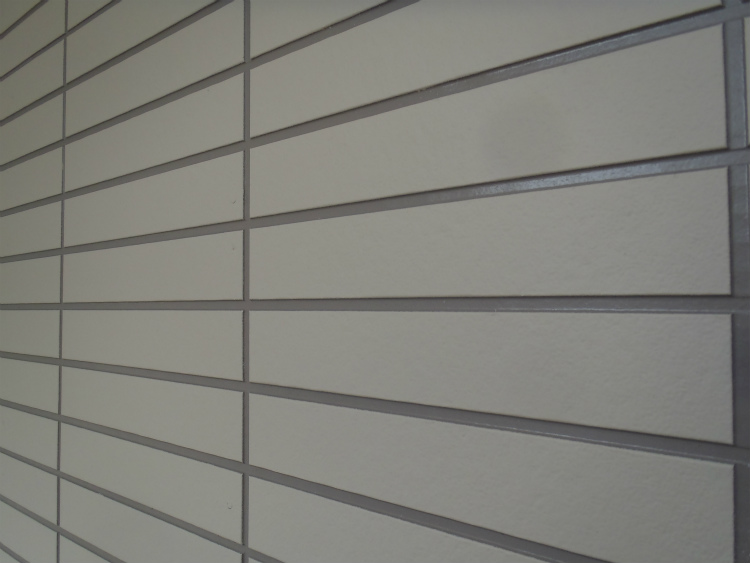

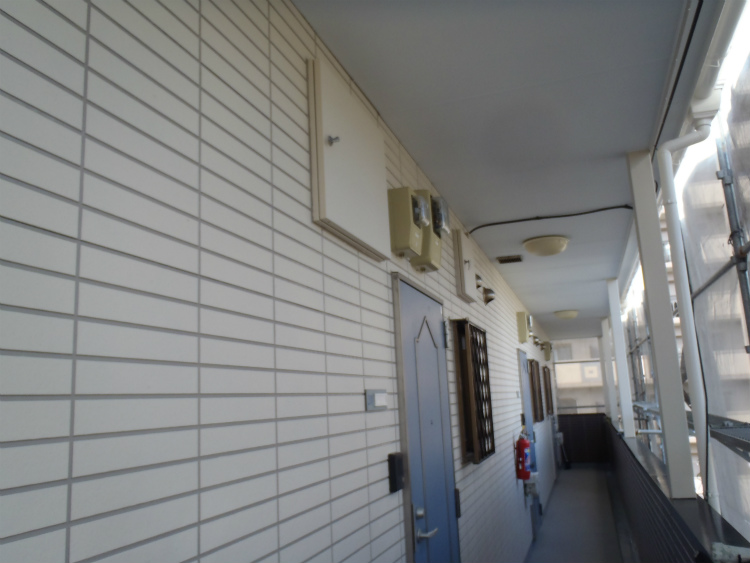

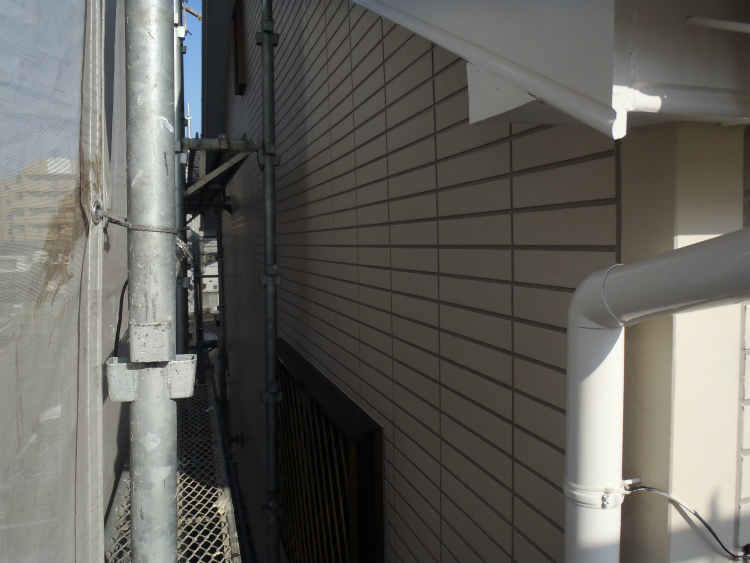

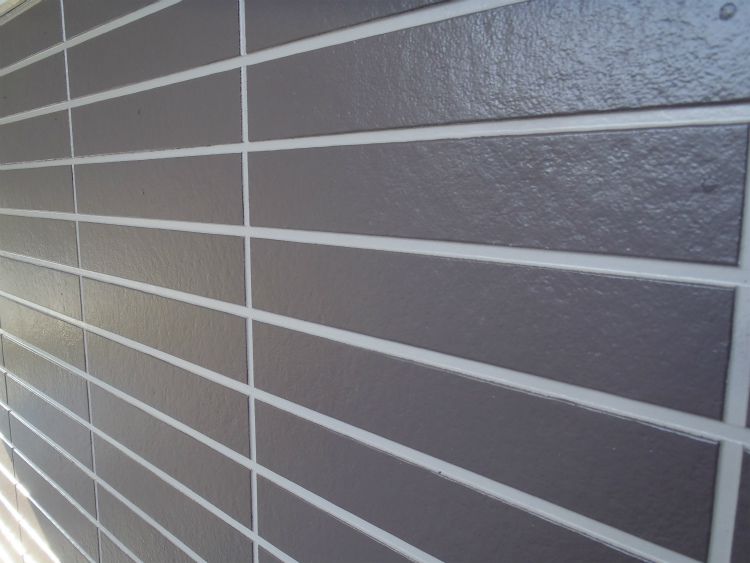

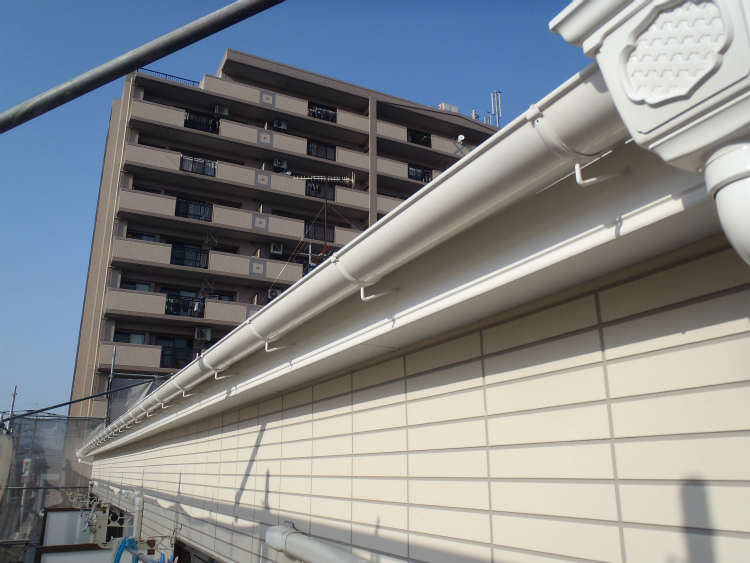

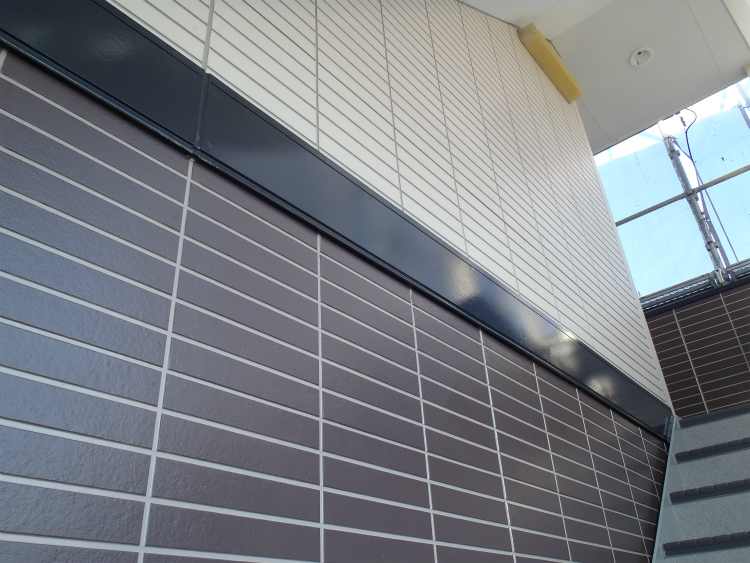

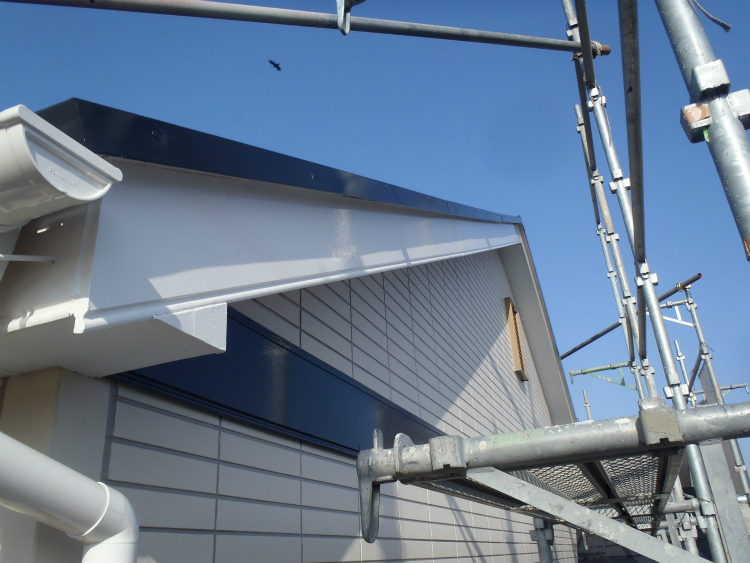

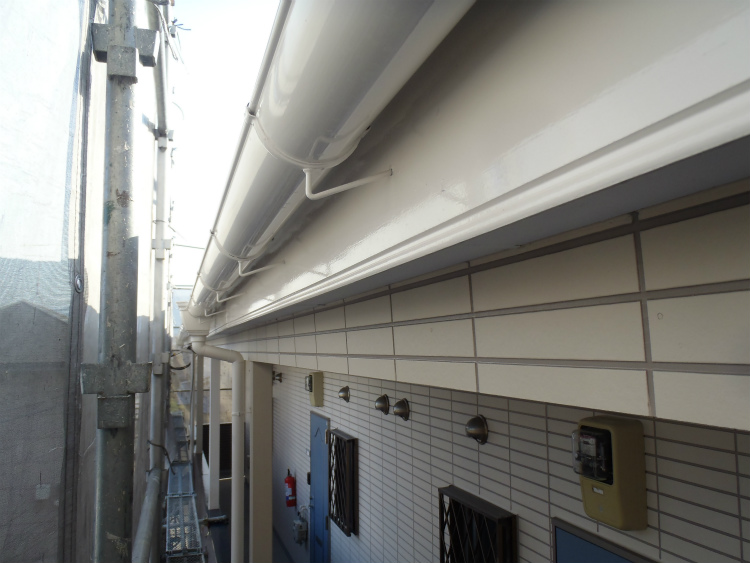

「外壁塗装」 手直し

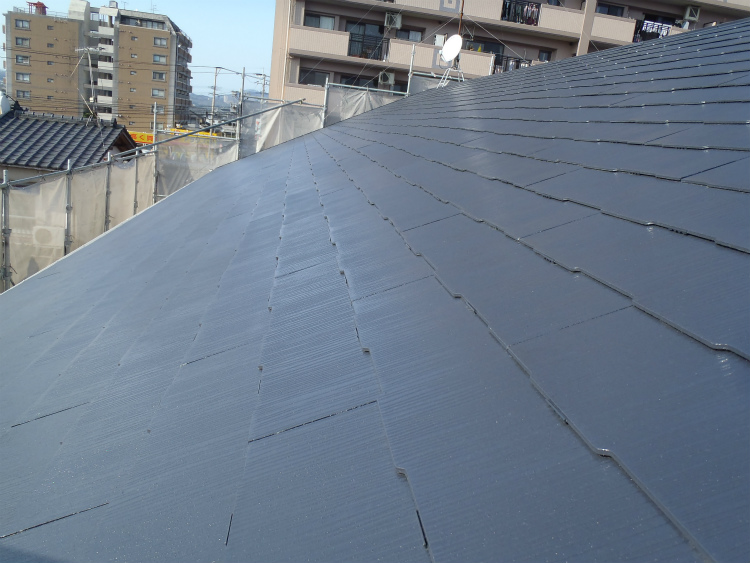

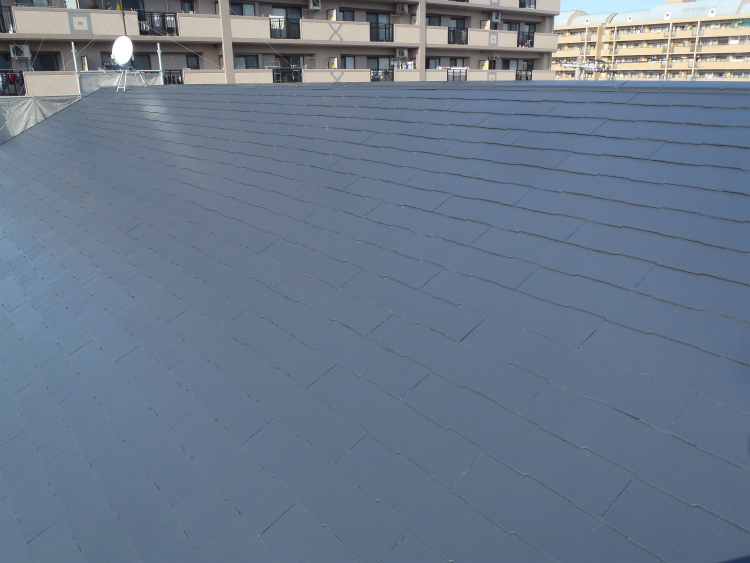

「屋根塗装」 手直し
「付帯塗装」 手直し
「その他作業」 作業無し
塗装工事 詳細
最近天候が悪い日が続きますね。
2月14日(金)は現場に向かうも、1時間で雨模様。
2月15日(土)は作業できたのは午前中のみ。
やっと、2月16日(日)晴れましたので残りの作業を行いまして、ほぼ終了となりました。

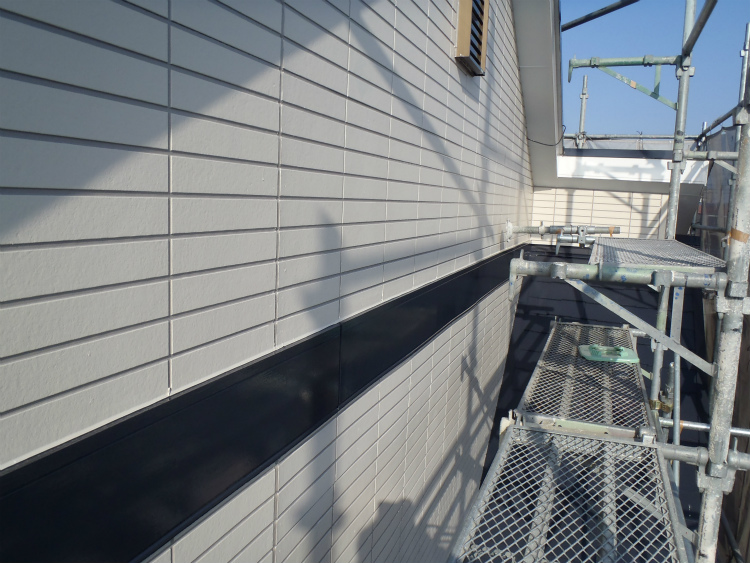

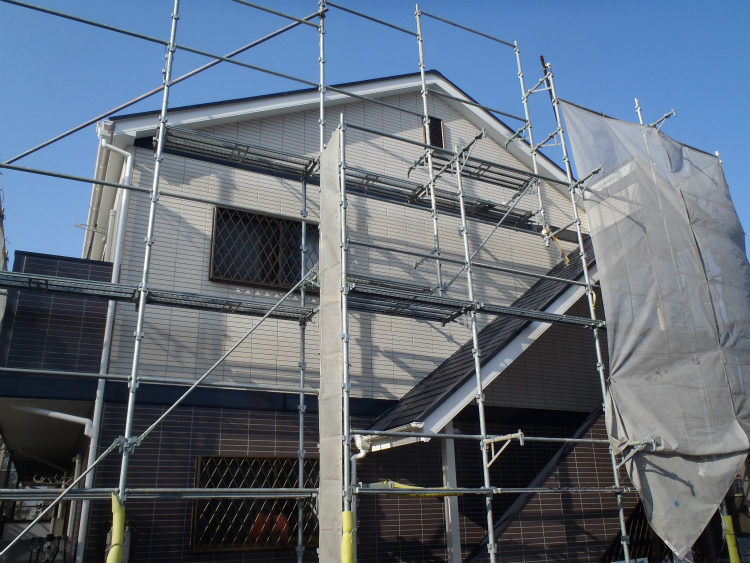

。天気が良くない日が続いて少々長く掛かってしまいましたが、明日架設解体となります。
