外壁塗装・屋根塗装 福岡市西区S様 工事日誌
本日までの概要
平成26年5月17日~平成26年5月23日の内、実働日数4日
作業人員(人工)累計 『9人工』(仮設3.75人工 塗装4.5人工 時間外0.75人工)
本日の作業人員及び作業内容
作業人員2名(18:00)
「外壁塗装」 下地処理(ひび割れ補修)
「屋根塗装」 作業なし
「付帯塗装」 下地処理(雨戸/下塗 破風板/塗膜剥離)
「その他作業」 作業なし
塗装工事日誌(H26.5.23)
破風板のシーリングから作業を開始。
継ぎ目の部分にプライマーを塗布し、
その後、シーリング
続いて、雨戸の作業。

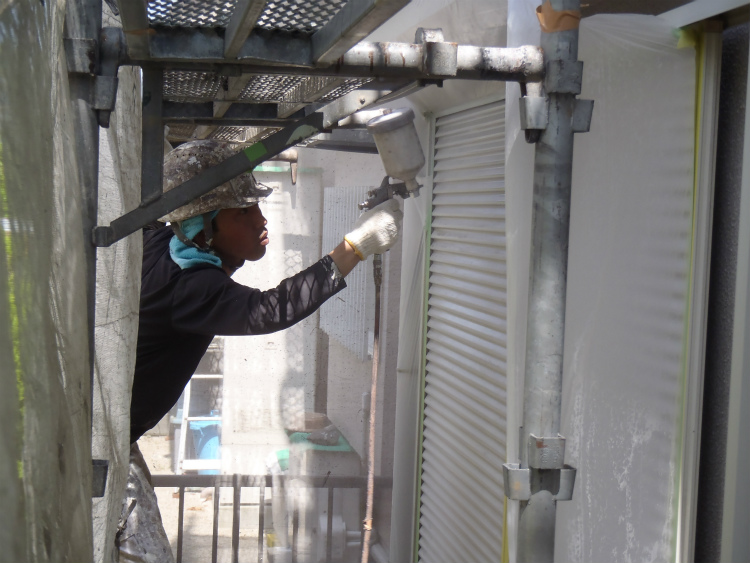

先日は下地処理(ケレン)迄終わっておりましたので、本日は下塗(サビ止め)の塗布。
軒天にも一部鉄が使用させておりますので、下地処理(ケレン)を行い表面を目荒し後に、
下塗(サビ止め)の塗布を行います。
Uカットを行っている部分も本日埋め戻しを行っております。
以上の作業が終了後、本日のメイン破風板の塗膜剥離の作業へ……
この部分に関しましては、
他の部位に行っているような簡易的な下地処理では無く、
前回の塗膜を剥ぎ取る程度まで、下地処理(ケレン)を行います。
剥ぎ取る方法は数通りあるのですが、今回は剥離剤とよばれる材料を用いて行うことにしています。
「三彩加工」 ネオリバー SP-751
この剥離剤を塗膜の上に塗布すると、
しばらく経つと以前の塗膜が浮き上がってきますので、
浮き上がってきた塗膜をスクレーパーで除去していきます。
剥離剤塗布 → 剥ぎ取り → 剥離剤塗布 → 剥ぎ取り → 剥離剤塗布 → 剥ぎ取り
と、数回程度行った後に、
このような研磨シートで、
洗い流しながしながら、
表面に残っている剥離剤と塗膜の除去を行い塗膜剥離は終了となります。
作業内容は以上となりますが、本日は材料搬入がありましたので、
S様と一緒に搬入状況の確認。
「屋根 下塗材」 水谷ペイント 水系パワーシーラーⅡ 2缶
「屋根 中塗材」 水谷ペイント 水系ルーファーEX 3缶
「屋根 上塗材」 水谷ペイント パワーシリコンマイルドⅡ 3セット
「外壁 下塗材」 関西ペイント アレスホルダーGⅡ 4缶
「外壁 中塗材」 関西ペイント セラMシリコンⅡ中塗 2セット(15kgセット 4kgセット)
「外壁 上塗材」 関西ペイント セラMシリコンⅡ 2セット
「外構 下塗材」 菊水化学工業 キクスイ浸透性プライマーE 1缶
以上の材料が本日納入済みとなっております。
残りの材料の外構の上塗材は後日納入される予定で、軒天の上塗材は在庫品を使用するようにしております。
