外壁塗装・屋根塗装 福岡市西区S様 工事日誌

本日までの概要

平成26年5月17日~平成26年5月28日の内、実働日数8日

作業人員(人工)累計 『14.5人工』(仮設3.75人工 屋根0.5人工 塗装9人工 時間外1.25人工)

本日の作業人員及び作業内容

作業人員1名(18:45)

「外壁塗装」  作業なし
「屋根塗装」  清掃
「付帯塗装」  破風板/下地補修(パテ処理) 軒天/隙間処理・上塗1.2回目
「その他作業」 屋根補修

塗装工事日誌(H26.5.28)

本日は午後から屋根業者が瓦の補修に伺うようになっております。

まず先日下塗を塗布した破風板の下塗2回目の塗布を行い、

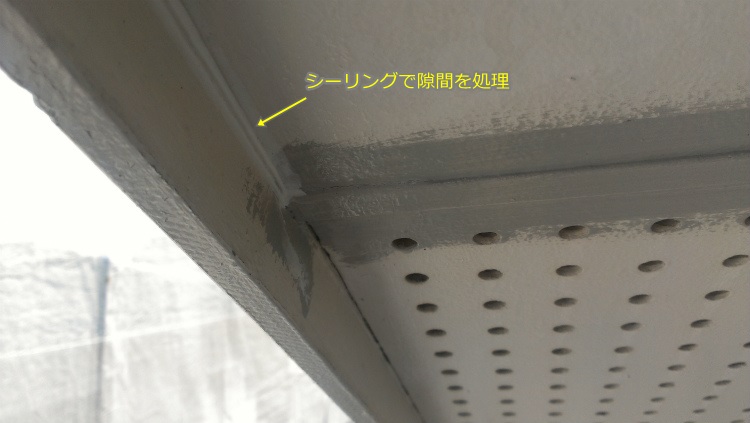

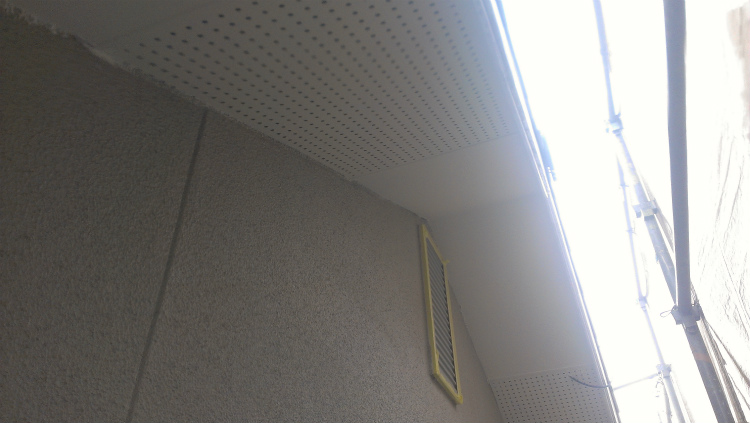

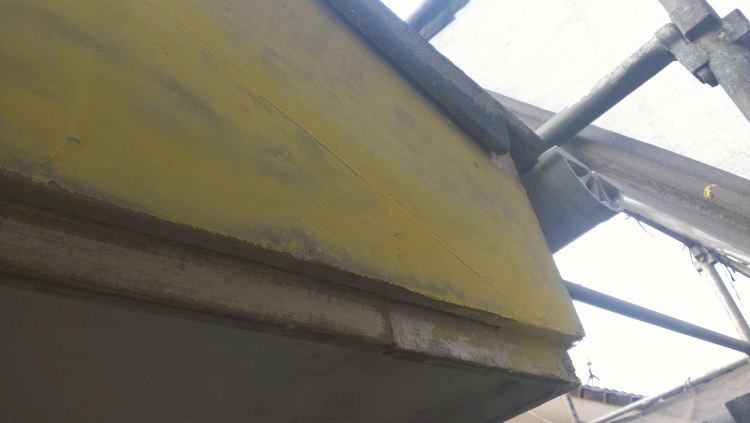

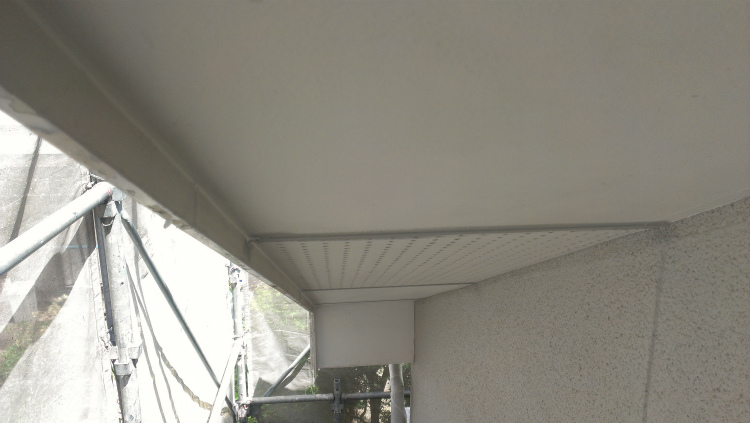

S様邸 破風板塗装続いて、軒天の隙間部分を、
S様邸 軒天塗装こちらのシーリング材で

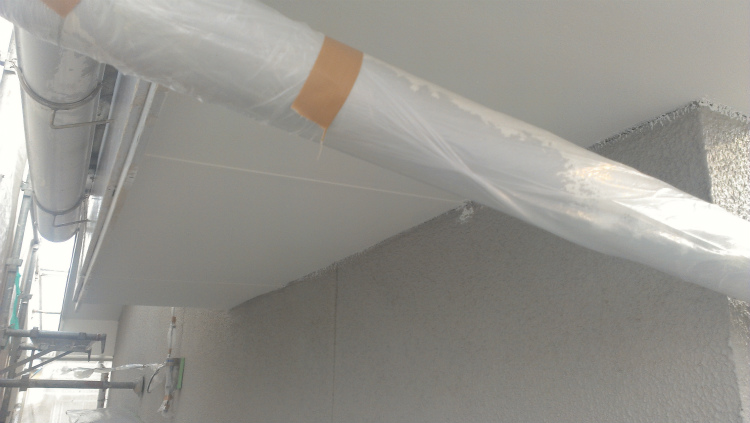

S様邸 軒天塗装処理を行います。

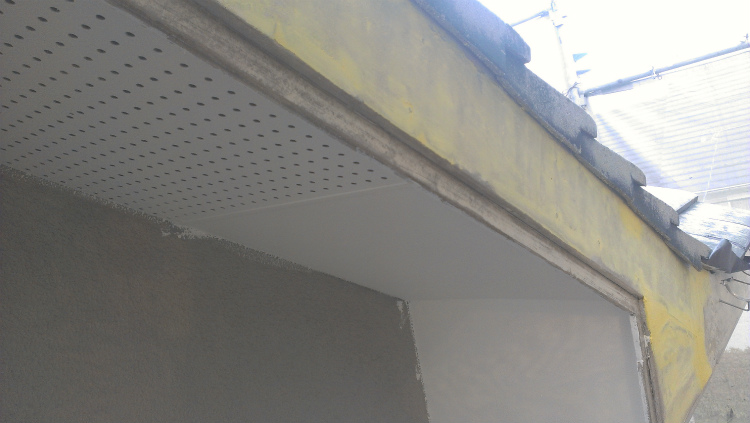

S様邸 軒天塗装S様邸 軒天塗装続いて、屋根面の洗浄状況の確認。

気をつけて高圧洗浄を行っているつもりでも、

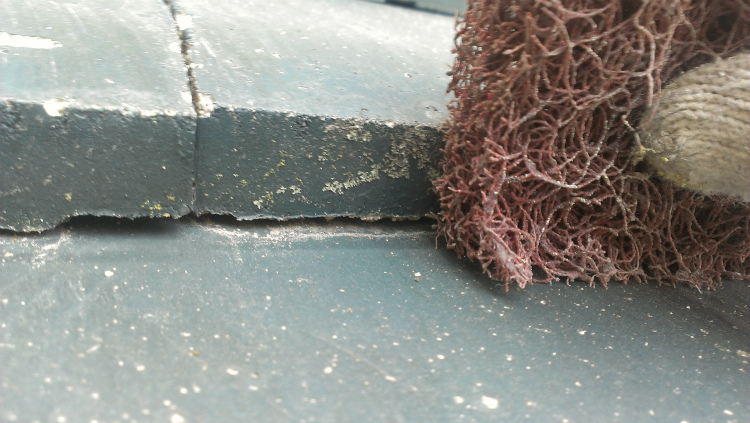

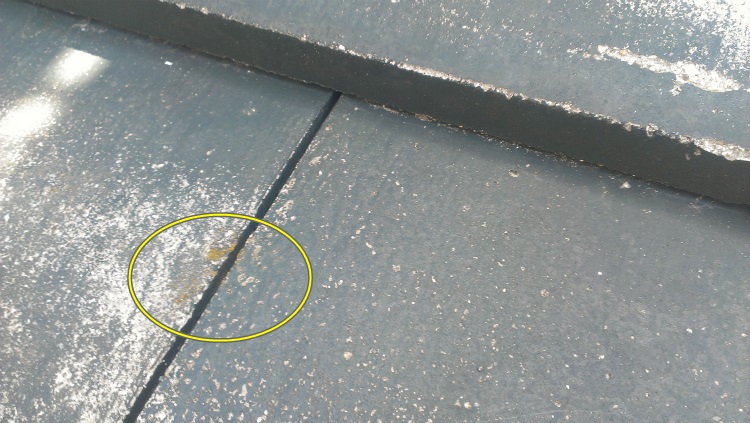

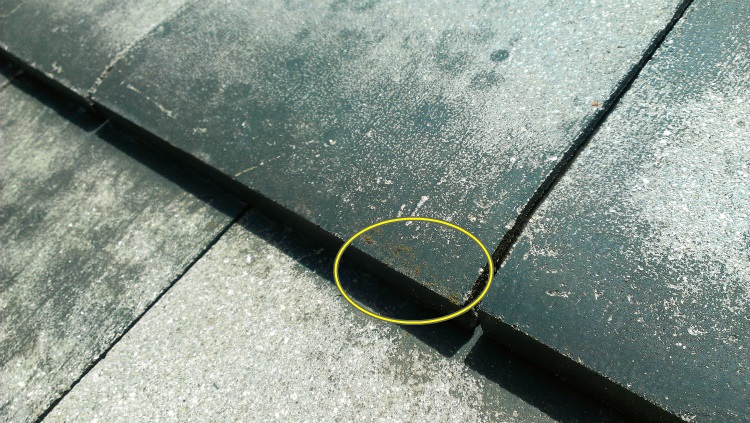

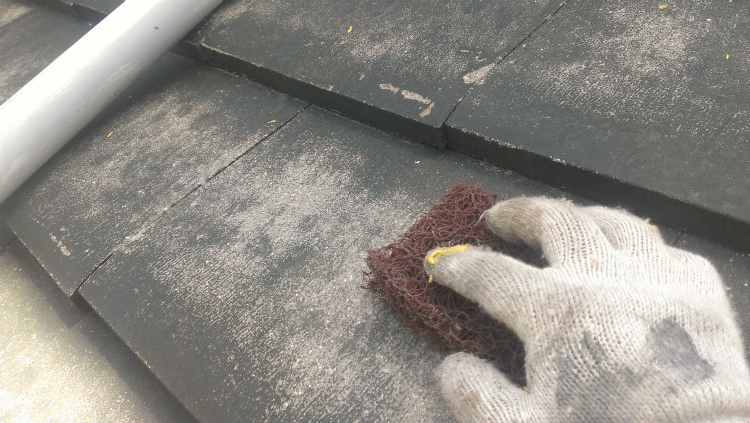

S様邸 高圧洗浄改めて確認してみると、洗浄不足による汚れやコケなどが残っている事が多いため、

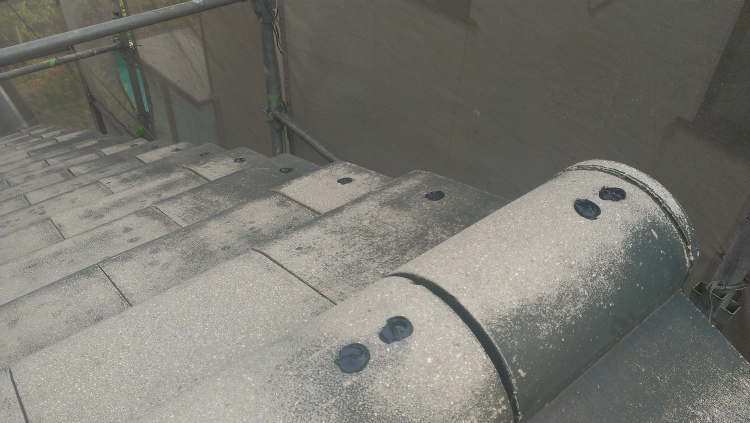

S様邸 屋根洗浄S様邸 屋根洗浄S様邸 屋根洗浄再度、屋根全体の洗浄状況の確認と、汚れ・コケの清掃を行います。
S様邸 屋根清掃S様邸 屋根清掃一旦、ここで昼休みを挟んで、PM13:00 屋根業者到着。

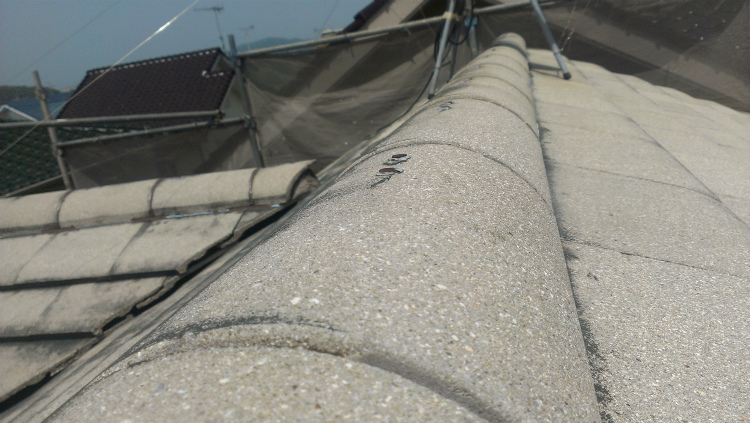

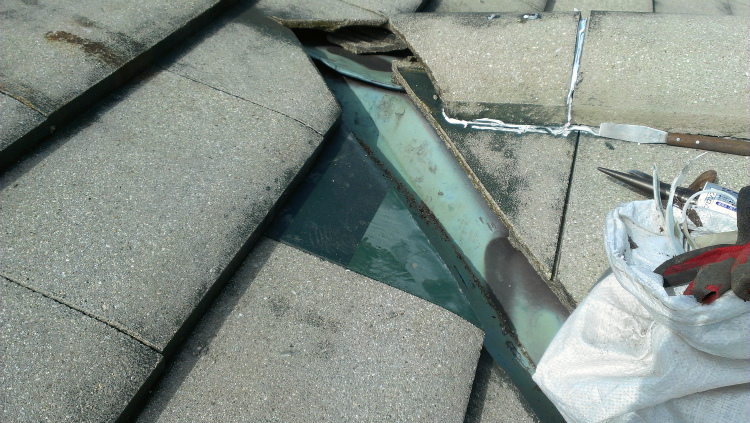

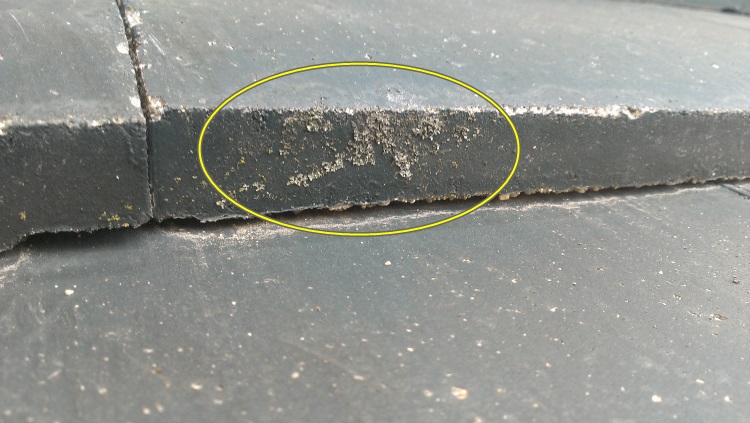

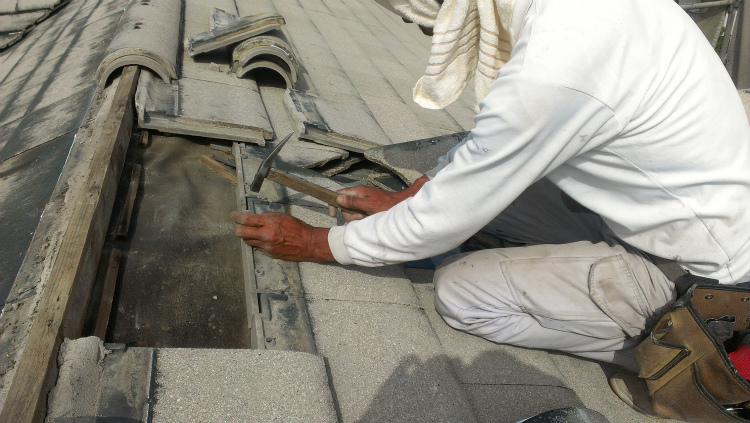

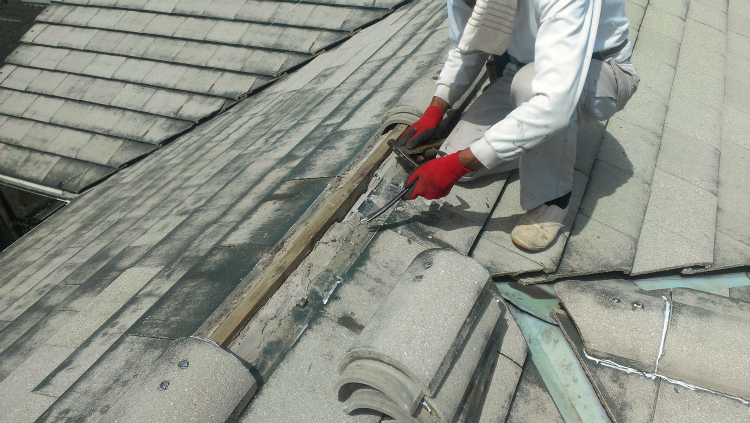

割れている瓦の補修から開始。

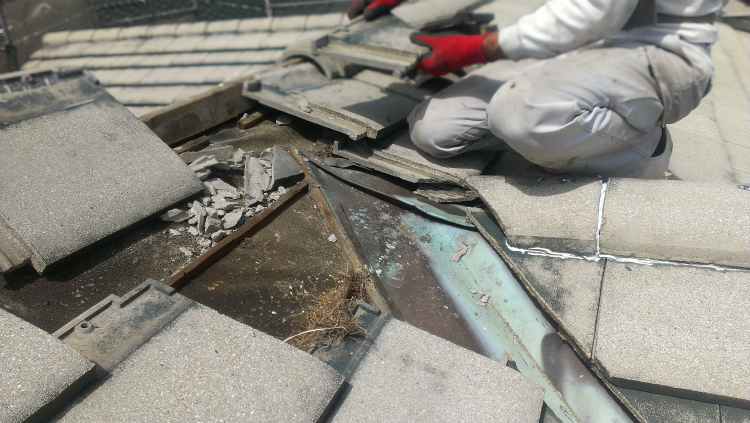

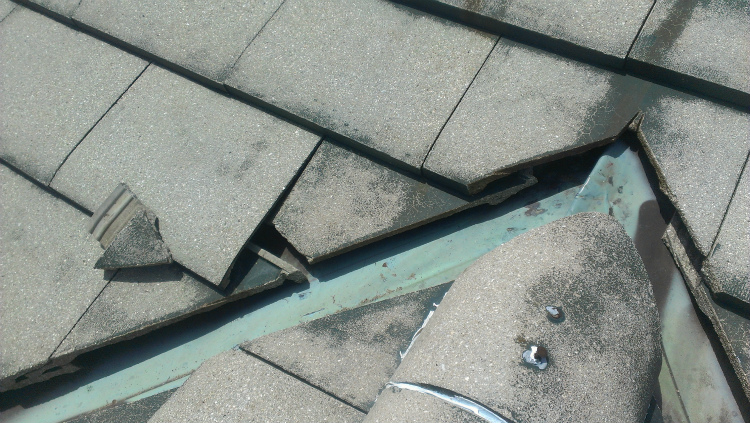

S様邸 屋根補修周囲の瓦を一旦撤去してた後に、

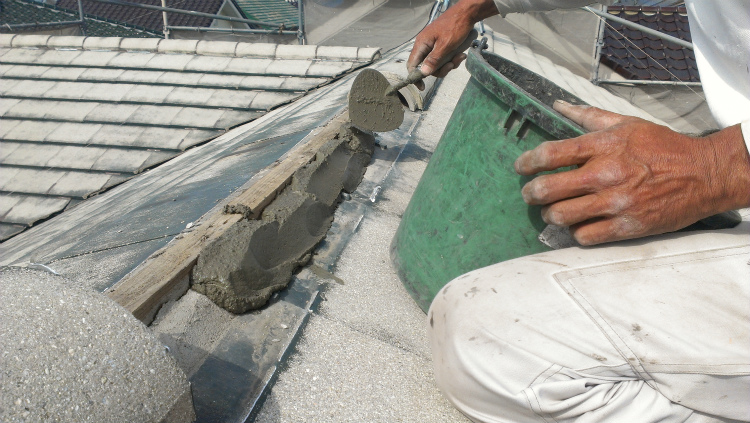

S様邸 屋根補修S様邸 屋根補修同形状に加工した予備瓦で、
S様邸 屋根補修差し替えを行います。
S様邸 屋根補修S様邸 屋根補修S様邸 屋根補修差し替え完了

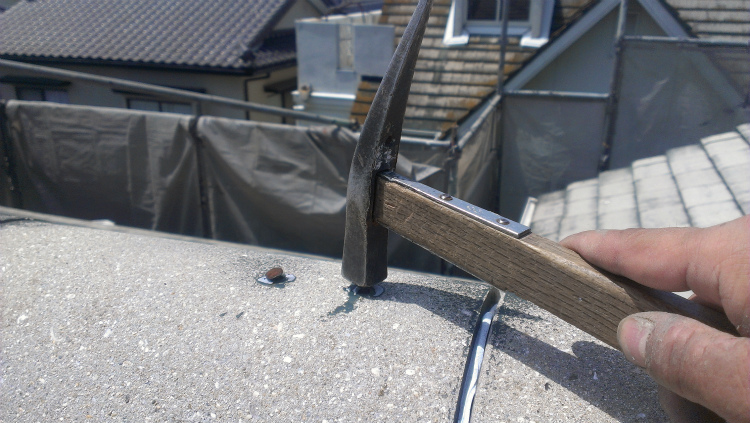

S様邸 屋根補修釘が抜けかかっているような箇所は、
S様邸 屋根補修再度、打ち込んだ後に、

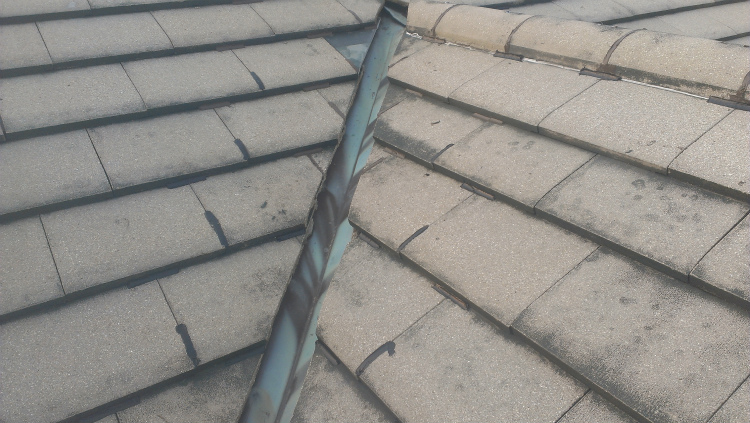

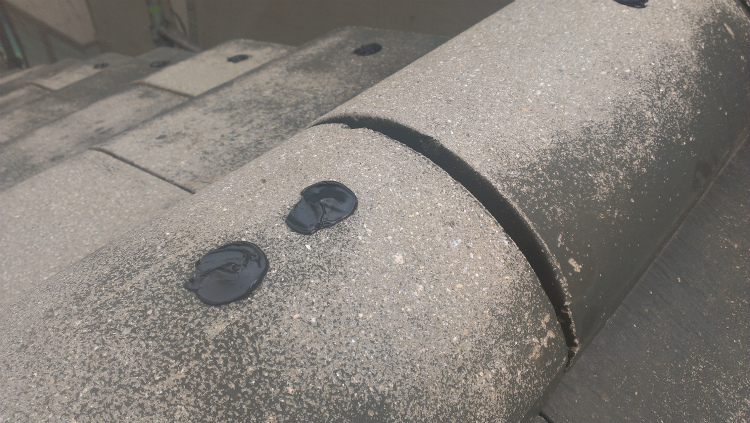

S様邸 屋根補修S様邸 屋根補修S様邸 屋根補修シーリングで処理を行っております。

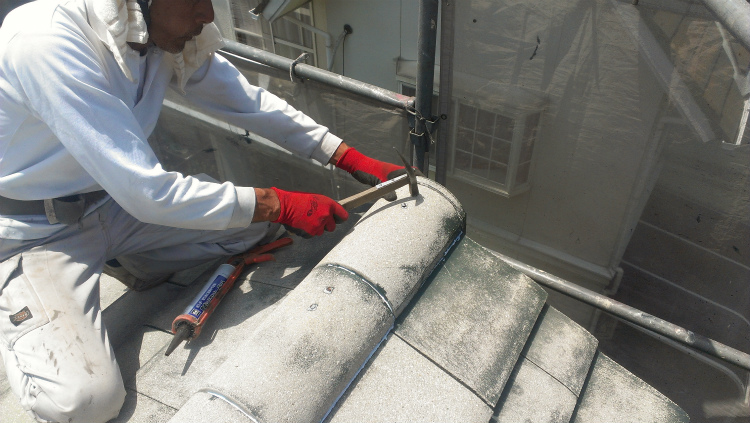

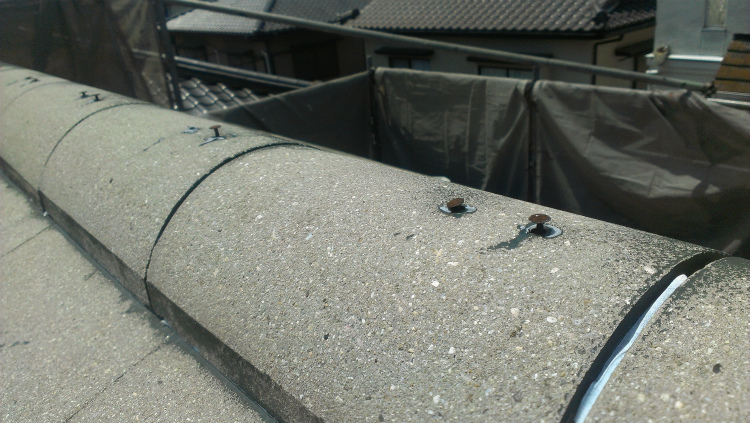

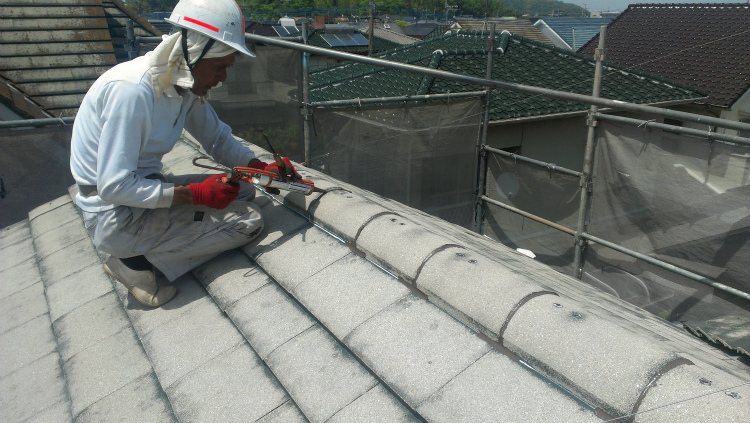

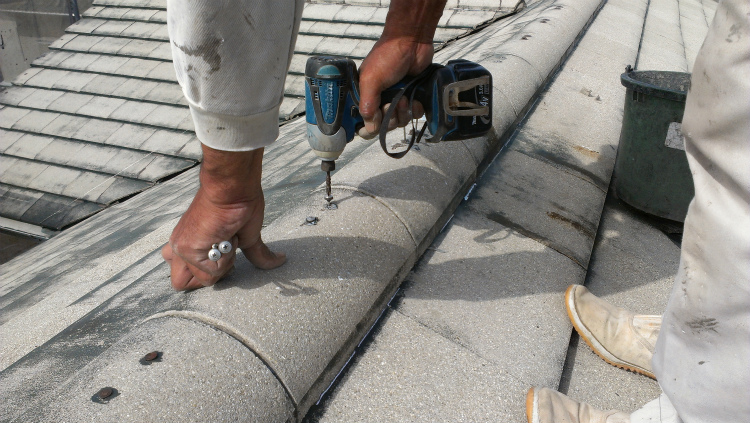

S様邸 屋根補修S様邸 屋根補修この他シーリングで棟と谷周囲の瓦止も行い、

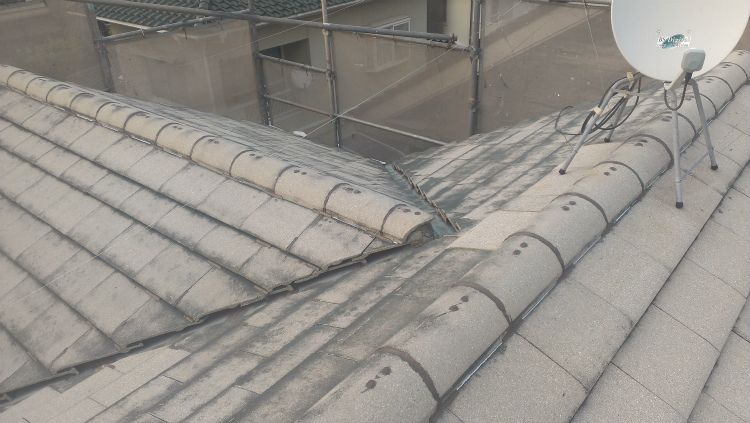

S様邸 屋根補修S様邸 屋根補修S様邸 屋根補修屋根の補修は完了となります。

屋根業者が瓦の補修を行なっている間、私は軒天の上塗1.2回目の塗布。

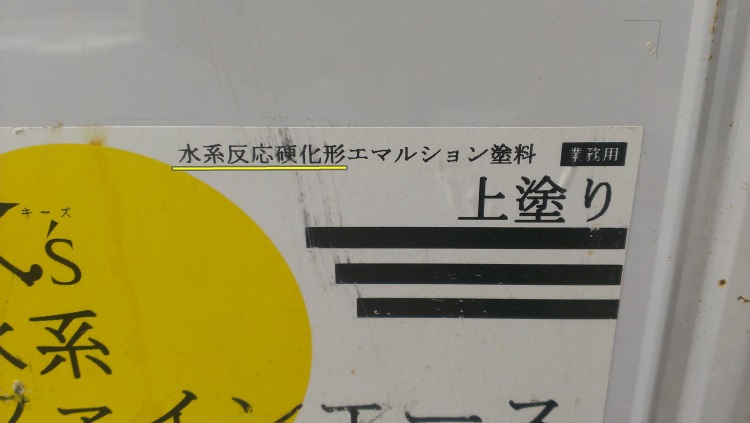

当初の予定は弱溶剤タイプの上塗材(写真右)を使用する予定にしておりましたが、

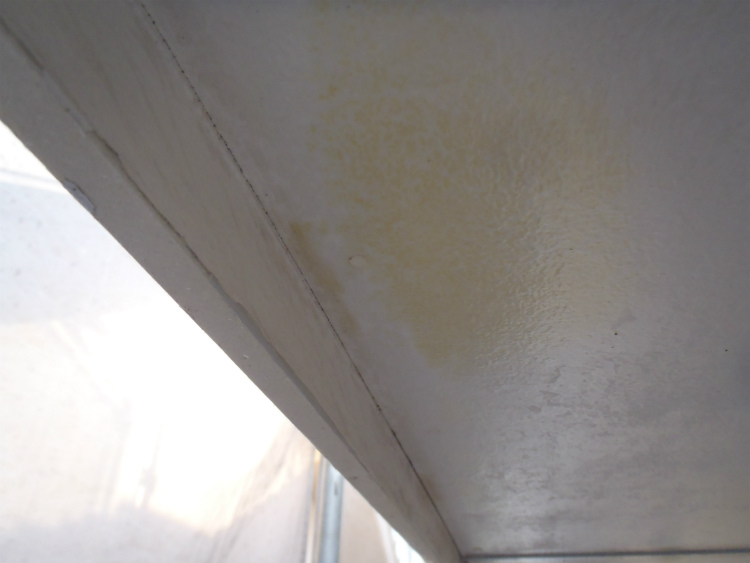

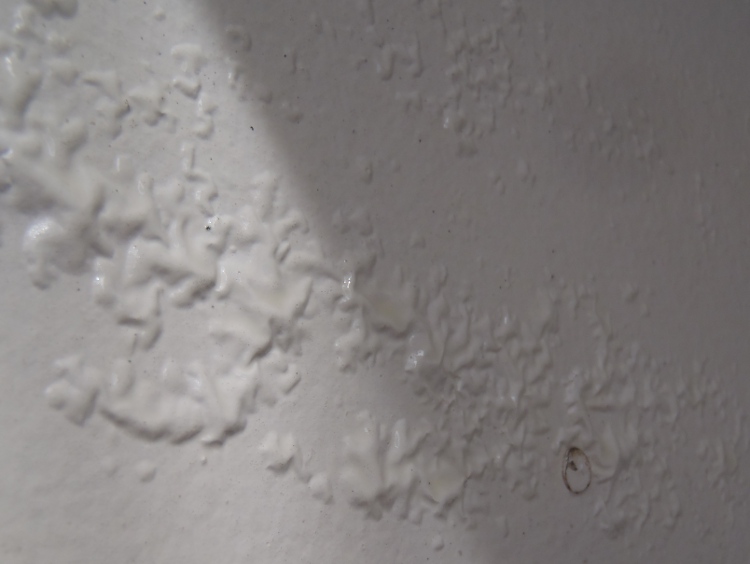

S様邸 軒天塗装前回の下塗時に、弱溶剤タイプの塗料でリフティングの症状がみられておりますので、
S様邸 軒天塗装ここは安全をとって、弱溶剤タイプの塗料から、
S様邸 軒天塗装水性タイプの塗料に変更して、
S様邸 軒天塗装軒天の上塗1.2回目の塗布。

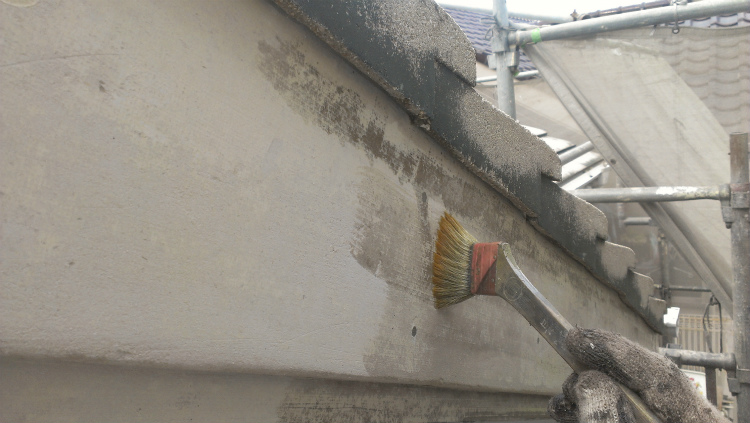

S様邸 軒天塗装S様邸 軒天塗装軒天の塗装以外では、塗膜剥離の際に凹凸になってしまった破風板の表面を、
S様邸 下地処理このようなパテを使用して、
S様邸 軒天塗装表面の段差調整なども本日行っておりまして、
S様邸 破風板塗装S様邸 破風板塗装PM18:45作業は終了となっております。
