外壁塗装・屋根塗装 糟屋郡久山町 E様

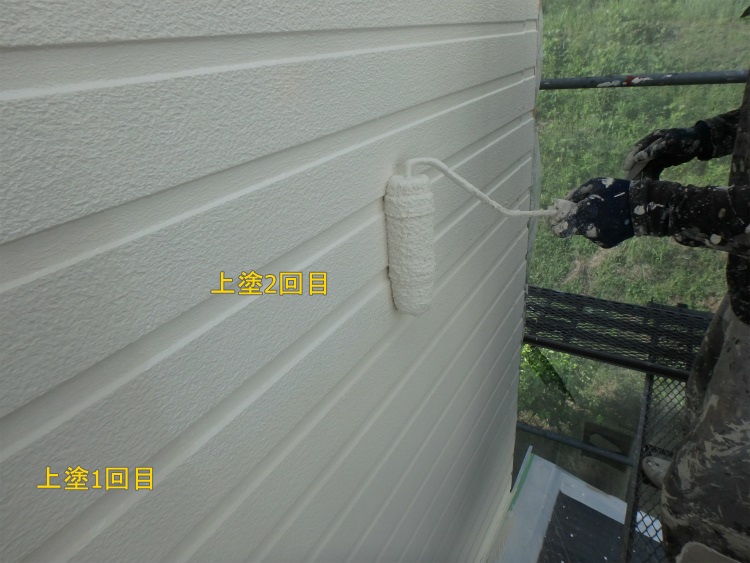

平成28年7月21日(木)「外壁」ベース色/上塗1~2回目 他
本日の作業人員及び作業内容
作業人員 2名(18:45終了)
作業員 中山 上野
「外壁塗装」 ベース色/上塗1~2回目

「屋根塗装」 作業なし

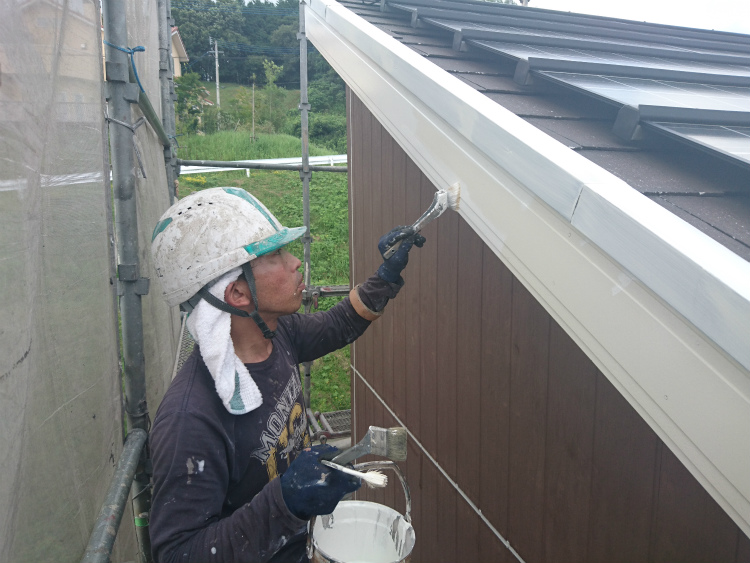

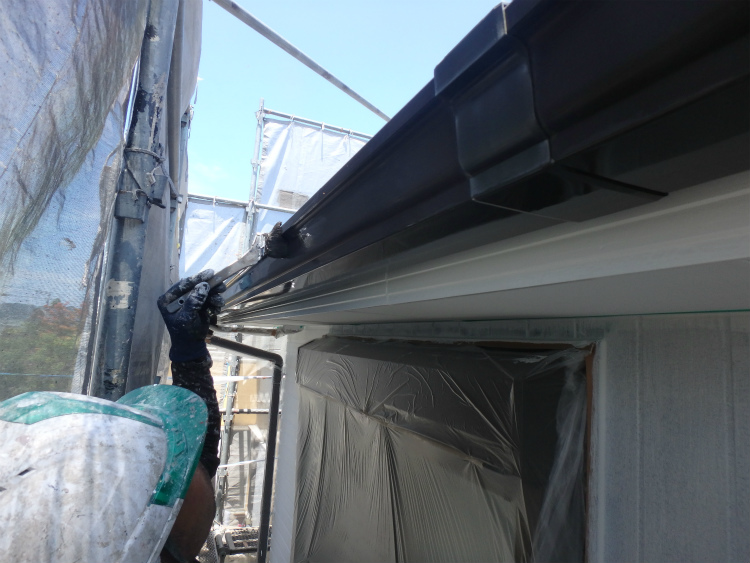

「付帯塗装」 破風板/上塗2回目 雨樋/上塗1回目
「その他作業」 作業なし
塗装工事日誌(H28.7.21)

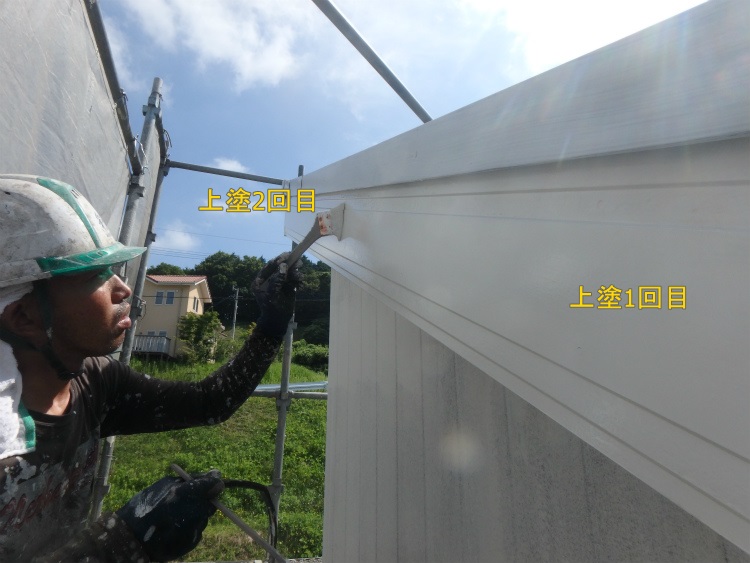

破風板・鼻隠板は7/16に上塗1回目まで完了しておりましたので、
上塗2回目の塗布から作業を開始します。
その後、雨樋の上塗色を

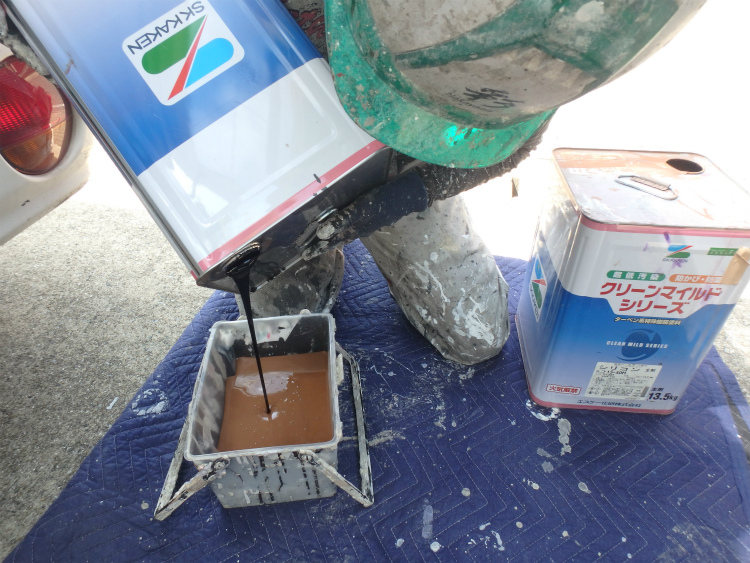

既存色合わせで調色後、
上塗の塗布を行います。
雨樋(軒樋)は数量的にあまりありませんので、
午前中で上塗1~2回目まで作業完了しております。

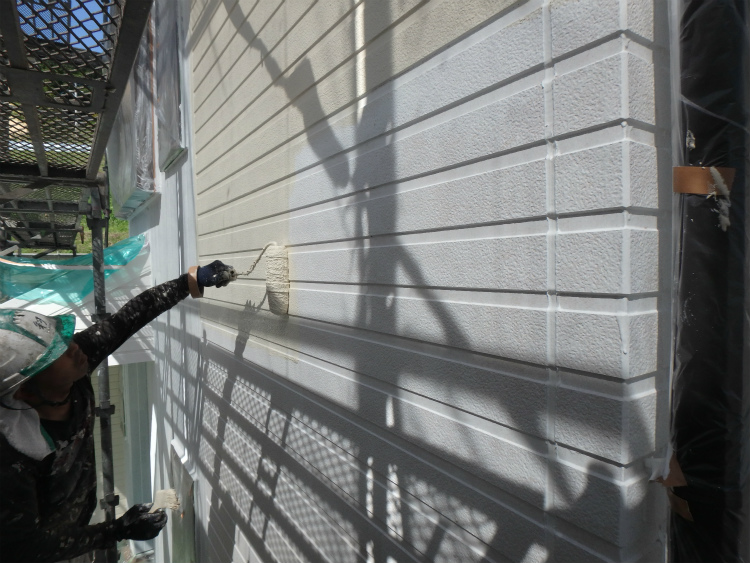

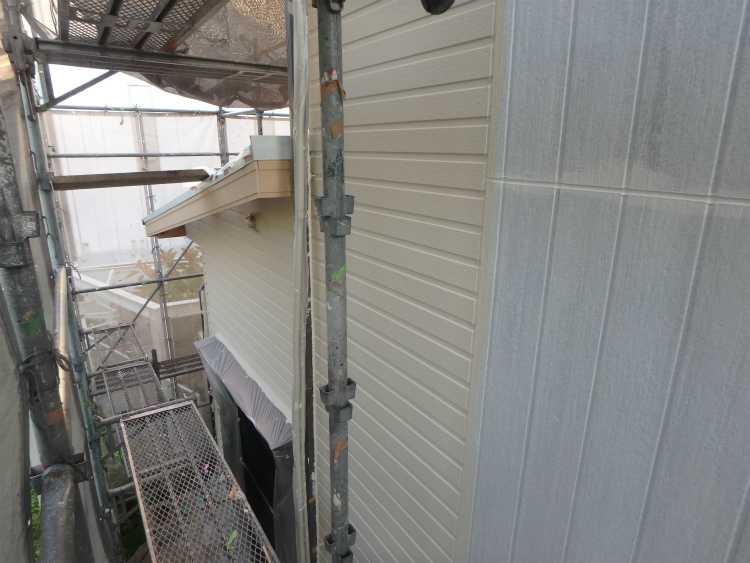

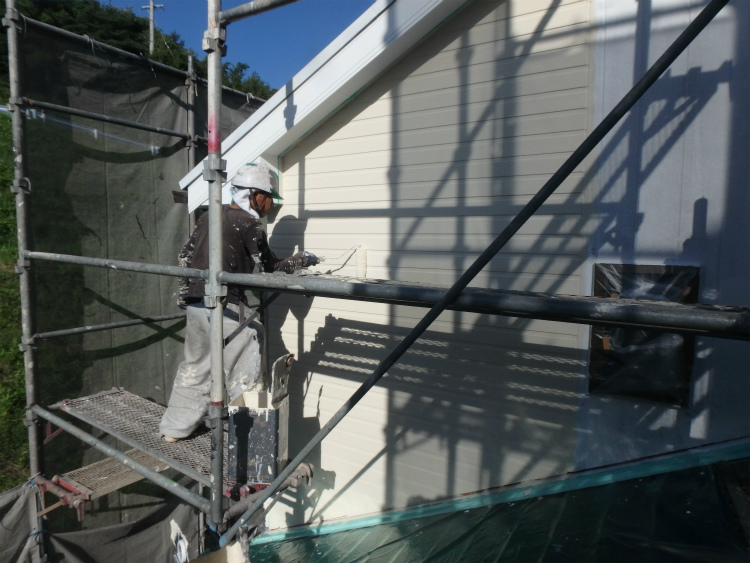

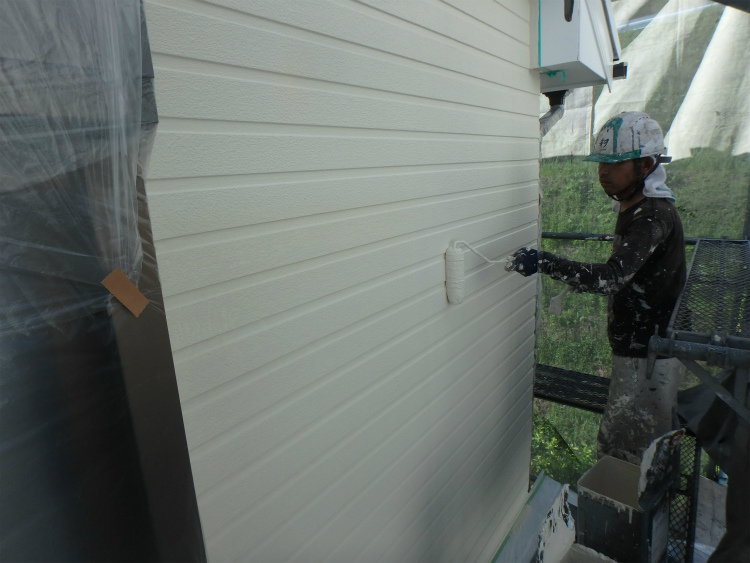

午後からは外壁の上塗(日進産業/ガイナ)に着手。

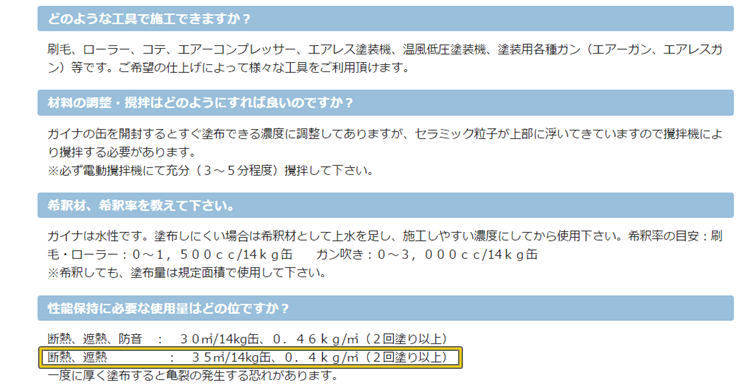

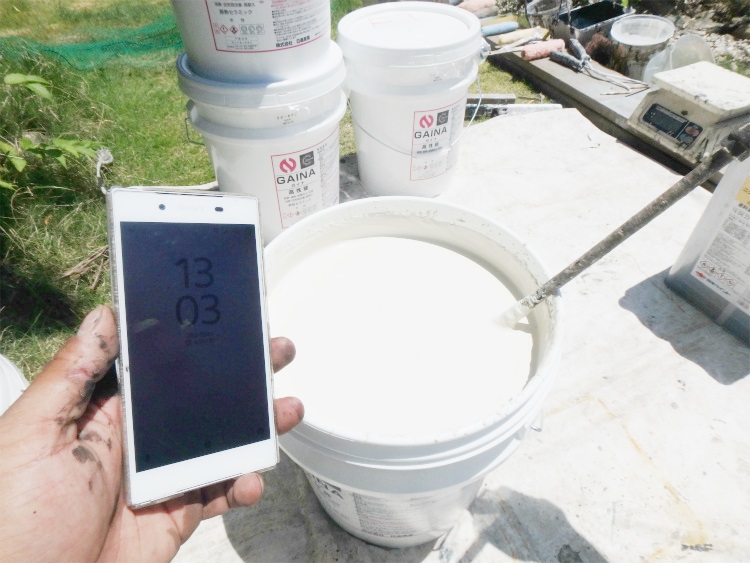

ガイナの塗布量は1㎡あたり0.4kgとなりますので(日進産業 HP内 よくある質問 より)

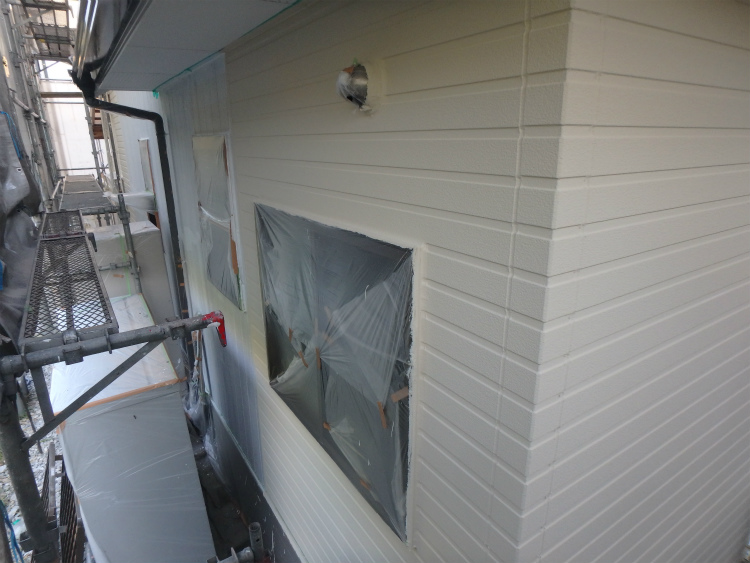

外壁ベース色に使用するガイナは
116.8㎡ × 0.4kg(1㎡あたりの塗布量) = 46.7kg

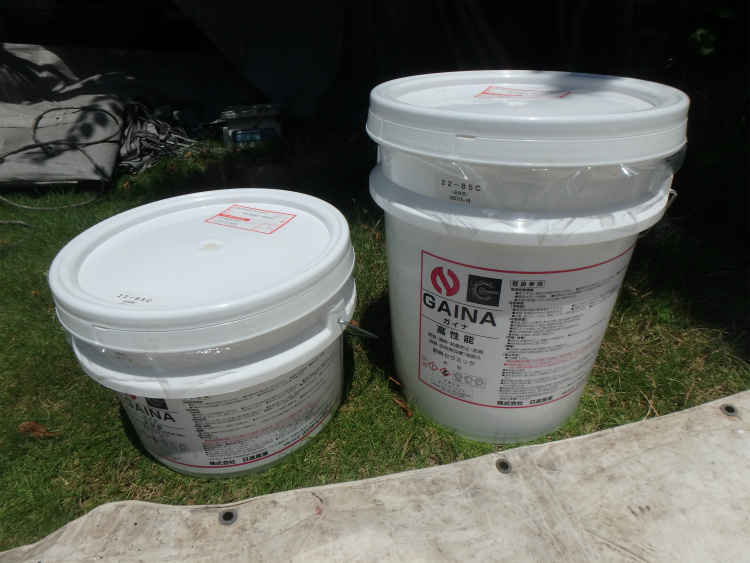

46.7kg ÷ 14kg(ガイナ1缶あたりの容量) = 3.3缶

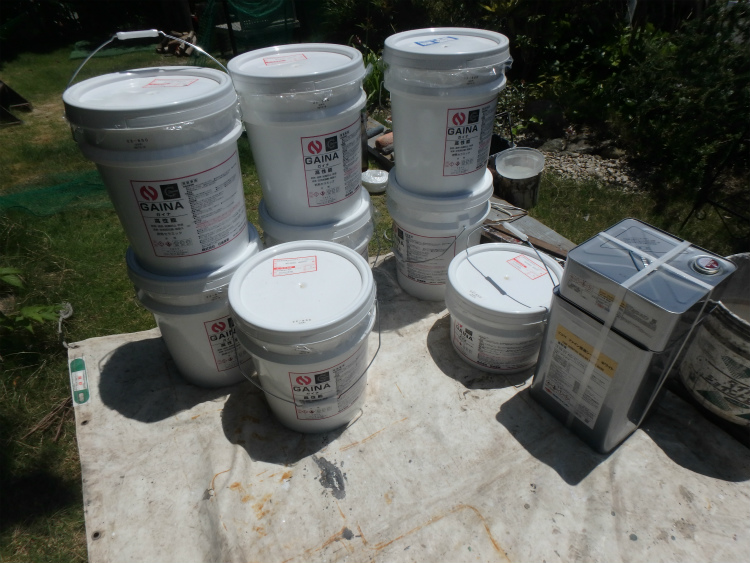

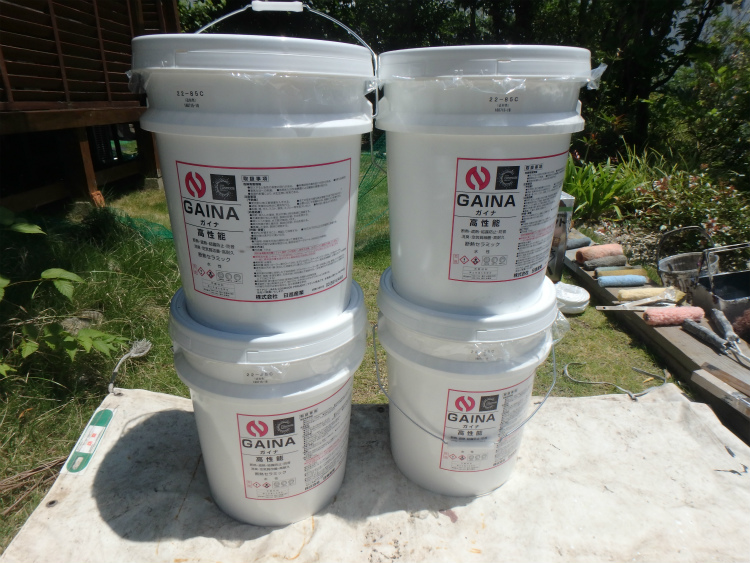

となりますので、4缶(56.0kg)準備。

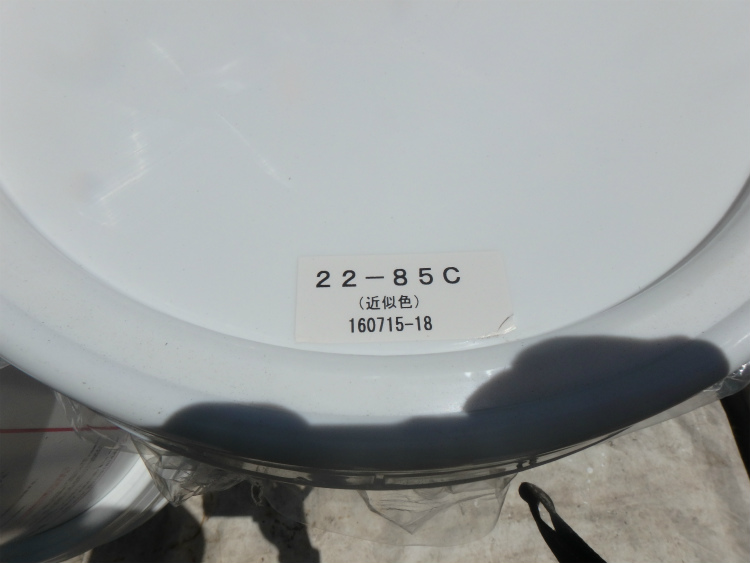

ベース色/22-85C
外壁アクセント色に使用するガイナは
59.5㎡ × 0.4kg(1㎡あたりの塗布量) = 23.8kg
23.8kg ÷ 14kg(ガイナ1缶あたりの容量) = 1.7缶

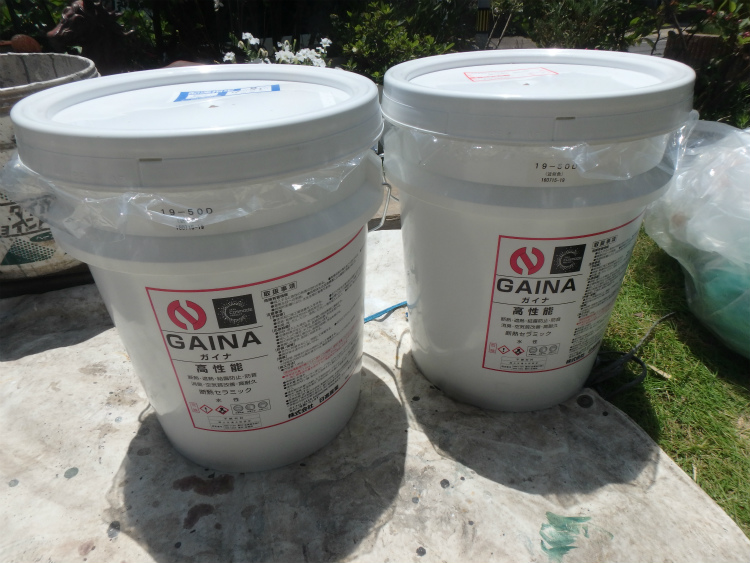

となりますので、2缶(28.0kg)準備。

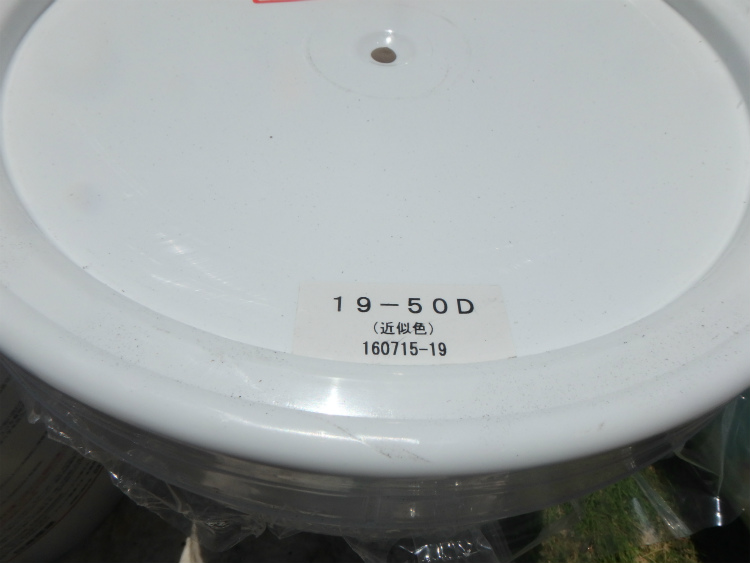

アクセント色/19-50D
屋根に使用するガイナは
40.2㎡ × 0.4kg(1㎡あたりの塗布量) = 16.1kg
16.1kg ÷ 14kg(ガイナ1缶あたりの容量) = 1.15缶
となりますので、1.5缶(21.0kg)準備。
色はベース色と同じ 22-85C になります。

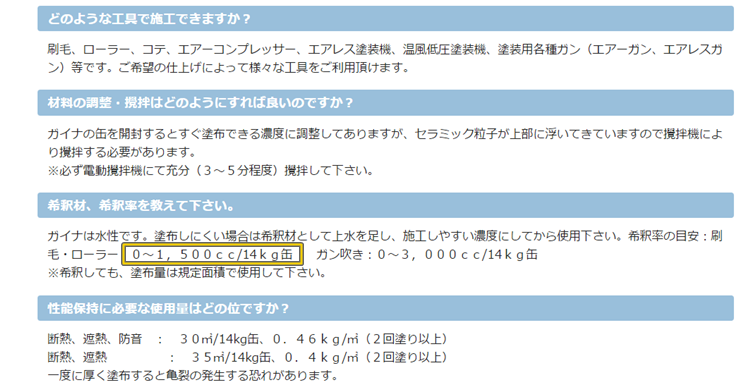

ガイナの希釈率は刷毛・ローラーで施工をする場合 0~1,500cc となりますので、

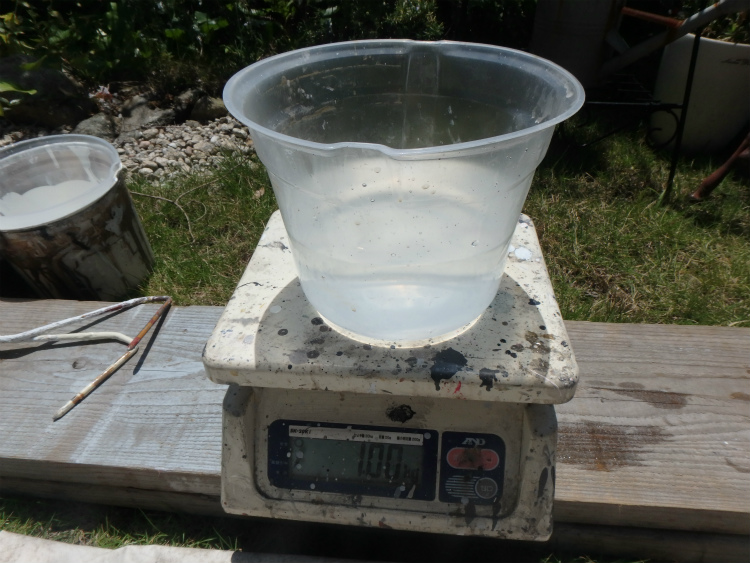

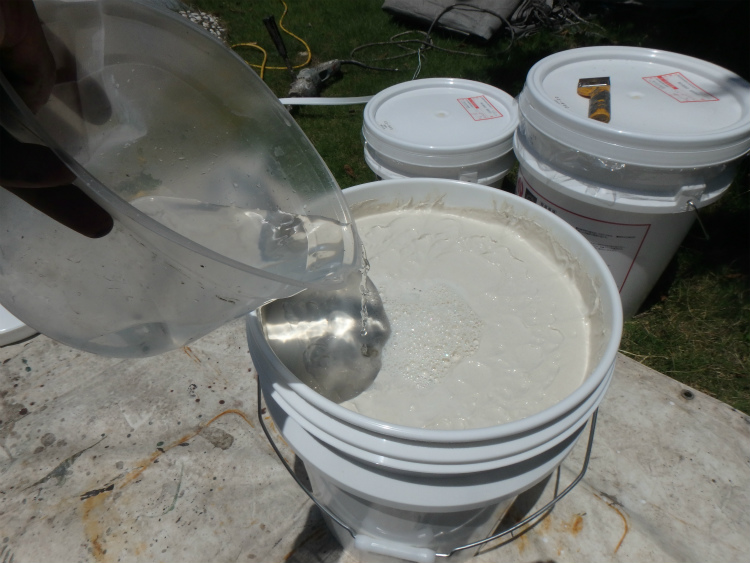

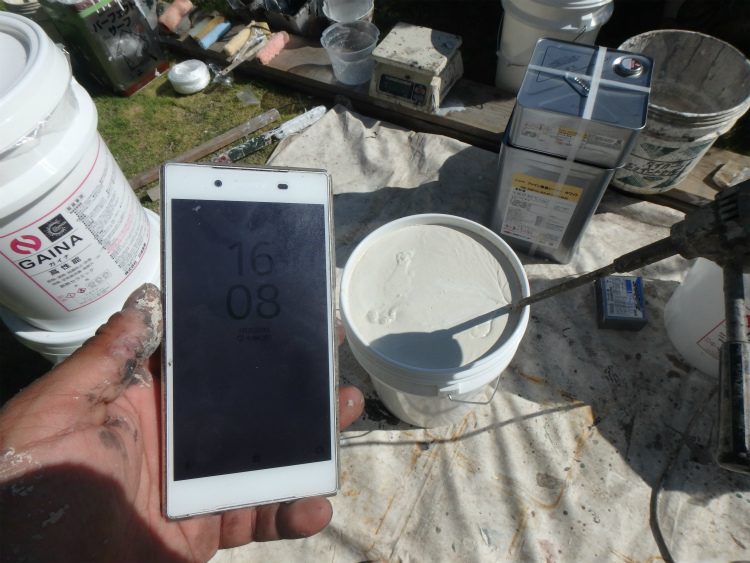

今回は1,000cc(1.0kg)で
希釈しております。

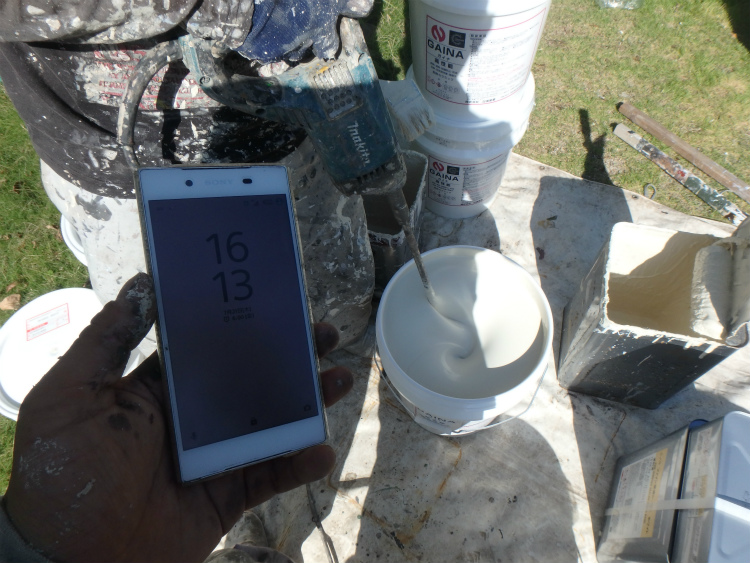

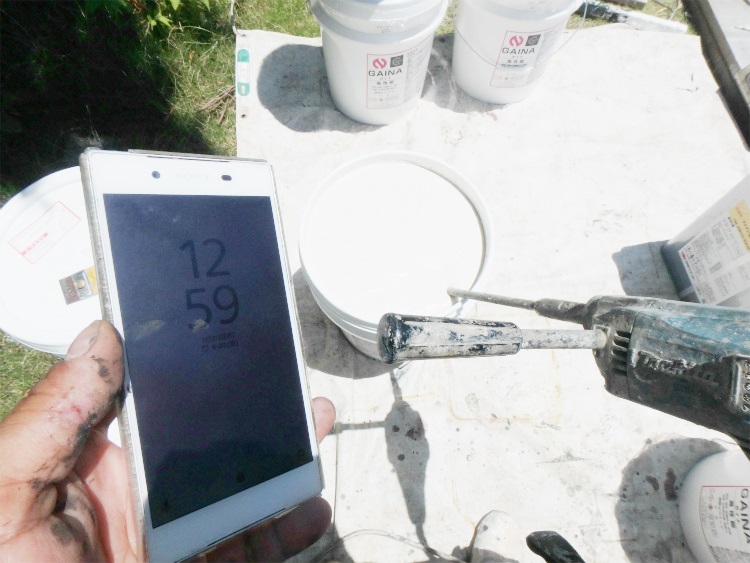

撹拌は電動工具で3~5分程度となっておりますので、
4分程度
撹拌しております。
また、塗り回数は2回塗り以上となっておりますので、今回は3回塗り程度で予定数量を使い切る感じで
上塗1回目を開始。
2缶目…3缶目…と希釈量・撹拌時間を
確認しつつ
上塗2回目を行い

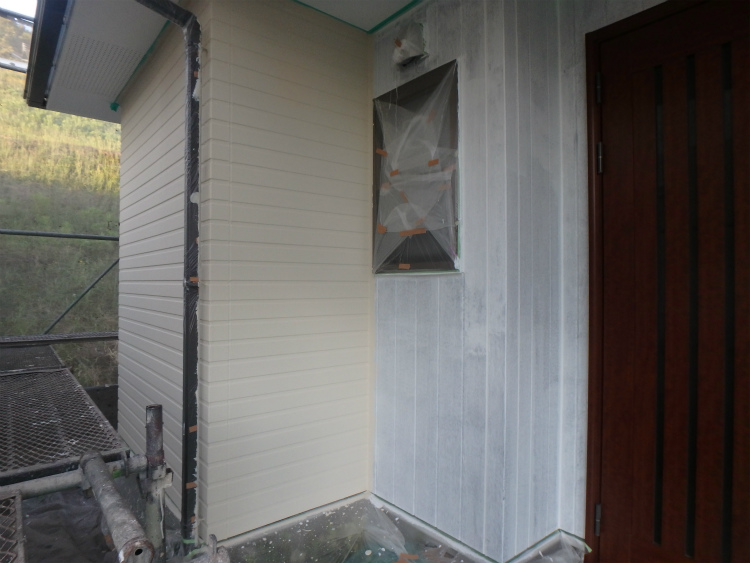

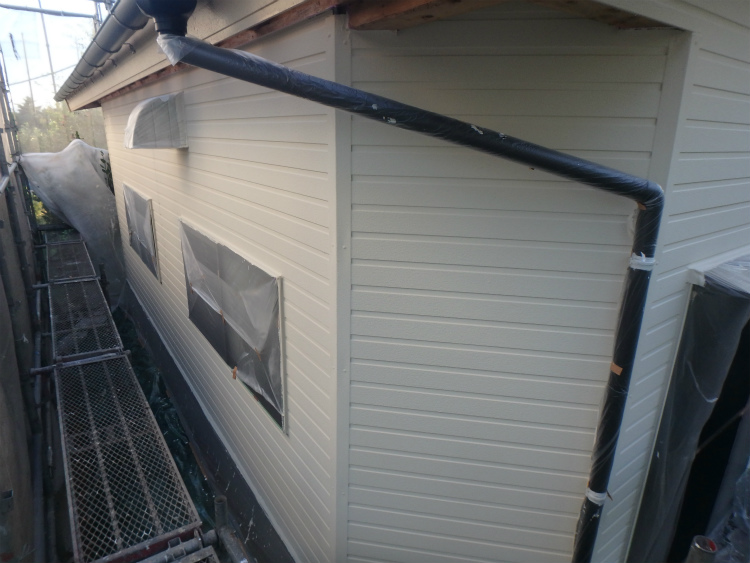

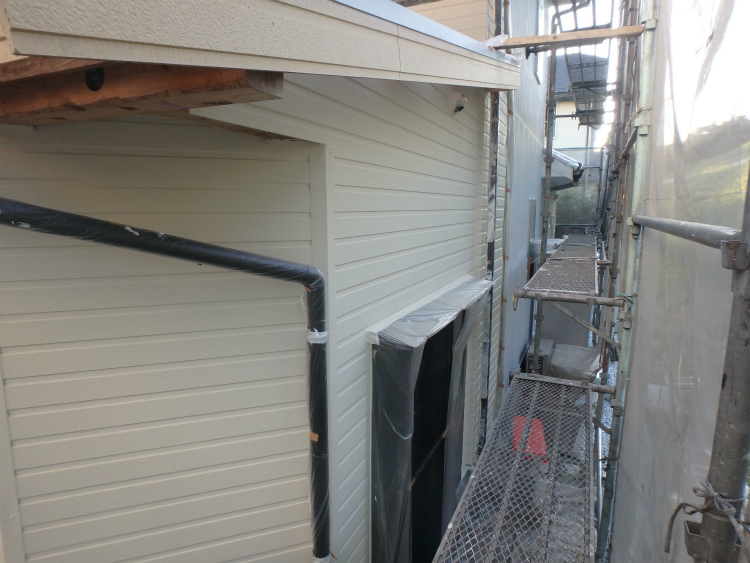

PM18:45 上塗2回目まで完了となっております。
