平成28年7月28日(木)「屋根」1F/上塗3回目「架設」解体
本日の作業人員及び作業内容
作業人員 5名(13:00~19:00)
作業員 中山 上野 仮設業者3名
「外壁塗装」 作業なし
「屋根塗装」 上塗3回目
「付帯塗装」 作業なし
「その他作業」 架設解体
塗装工事日誌(H28.7.28)
本日はPM13:00から作業を行っております。

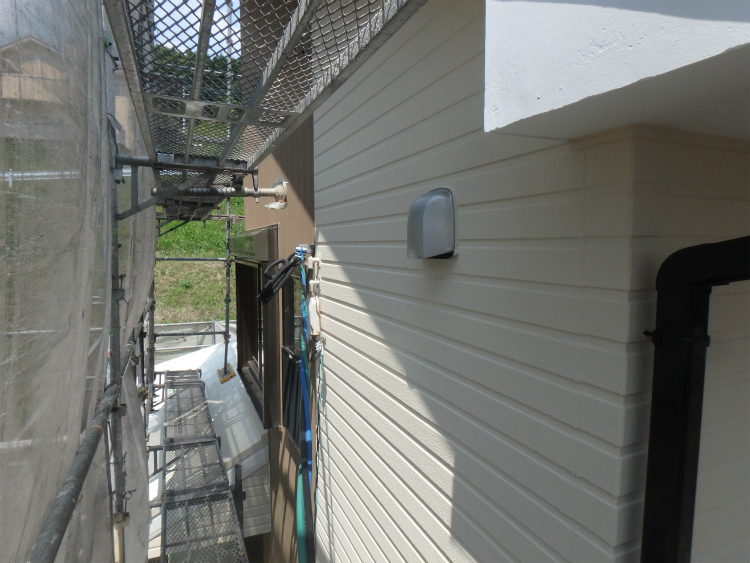

架設のシートを撤去後、

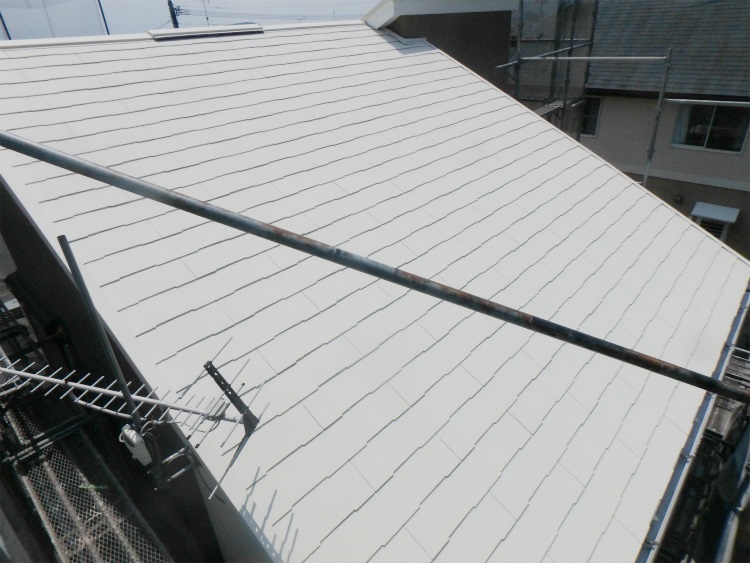

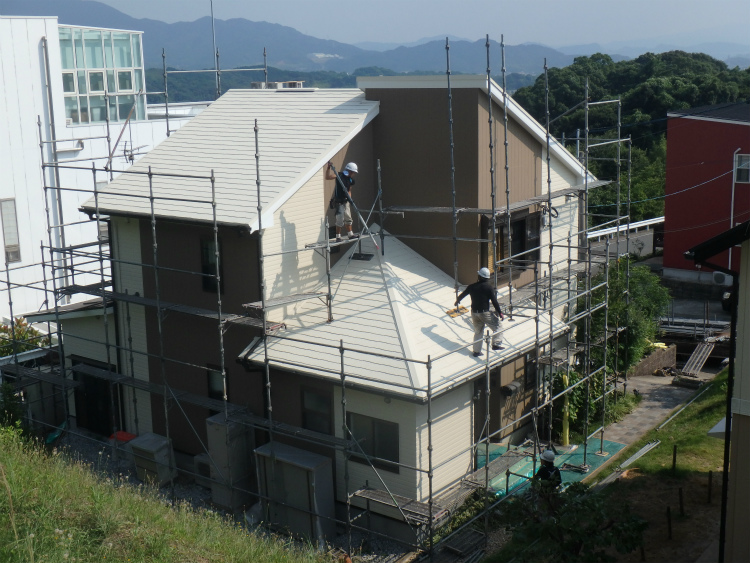

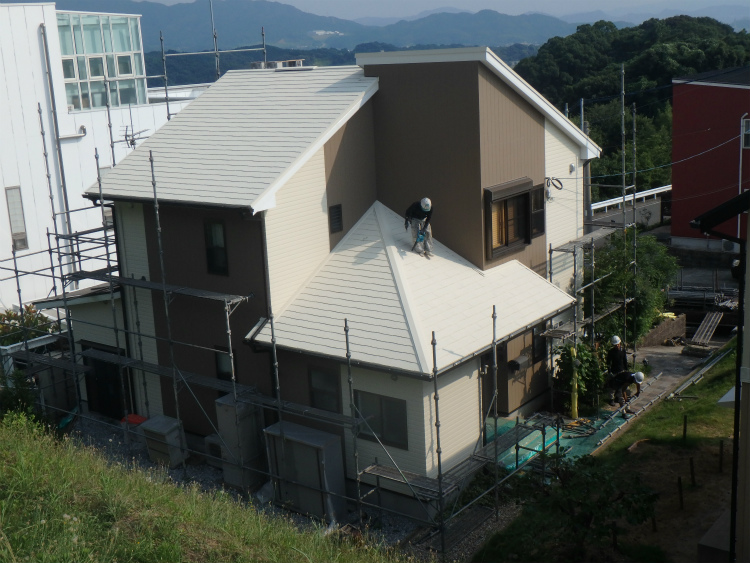

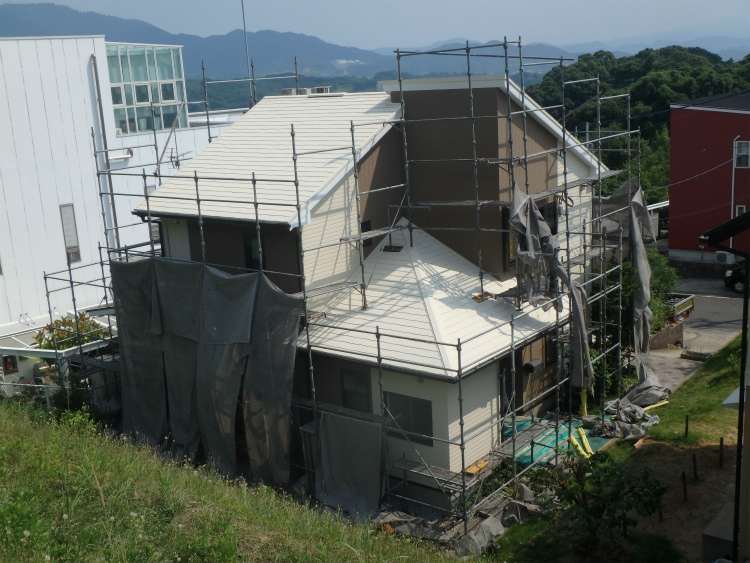

1F屋根の屋根から架設解体開始。

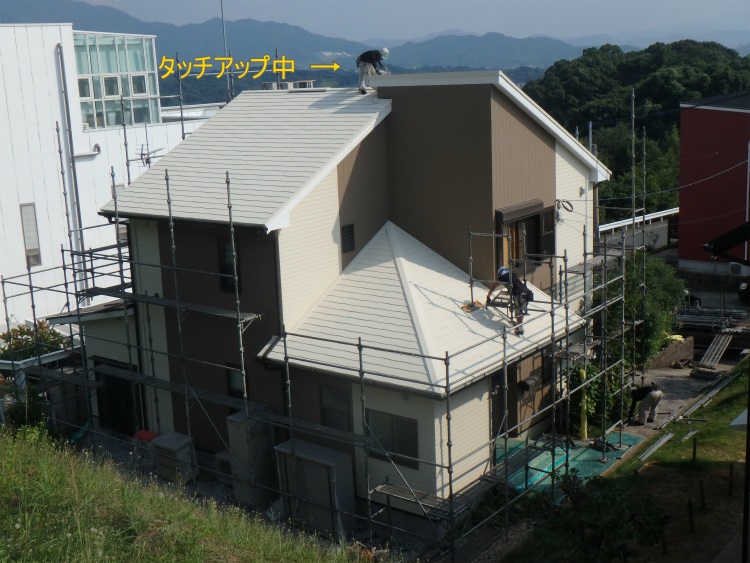

解体の際には屋根に足跡が付いてしまうことがあるのですが、今回は仕上げ色が白ということもあり特に目立ってしまうため、タッチアップを行いその足跡を消しておきます。

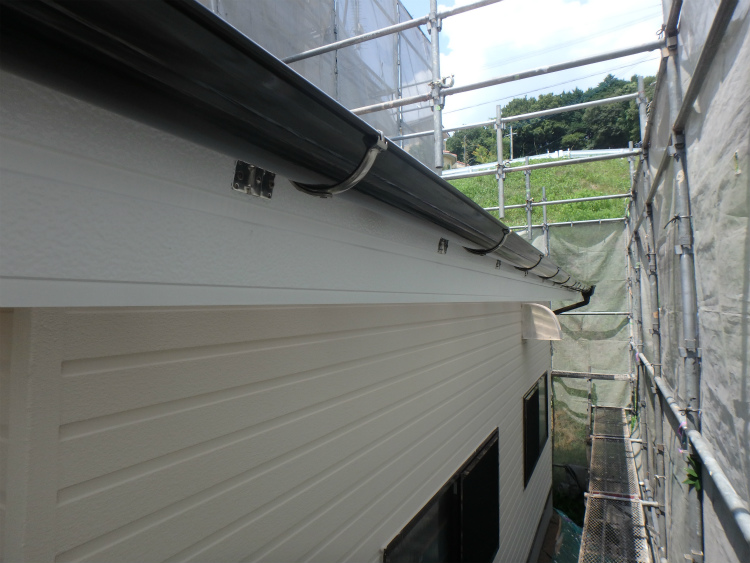

1F屋根の解体後、一旦清掃を行い

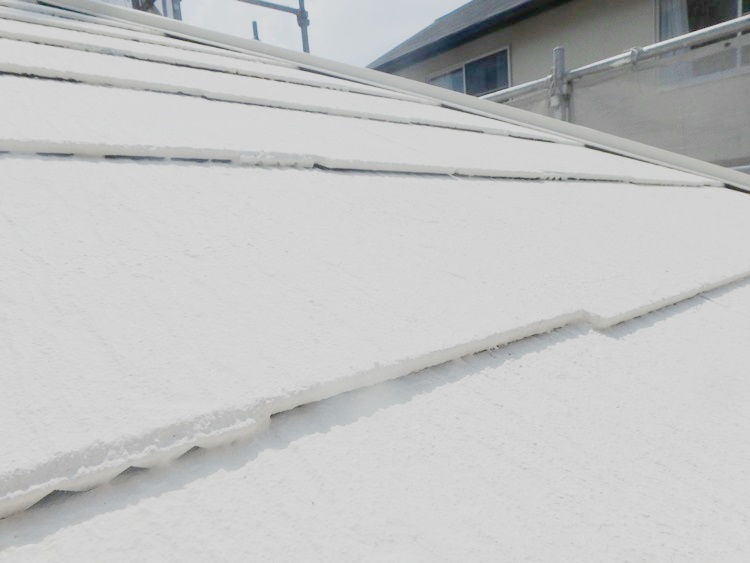

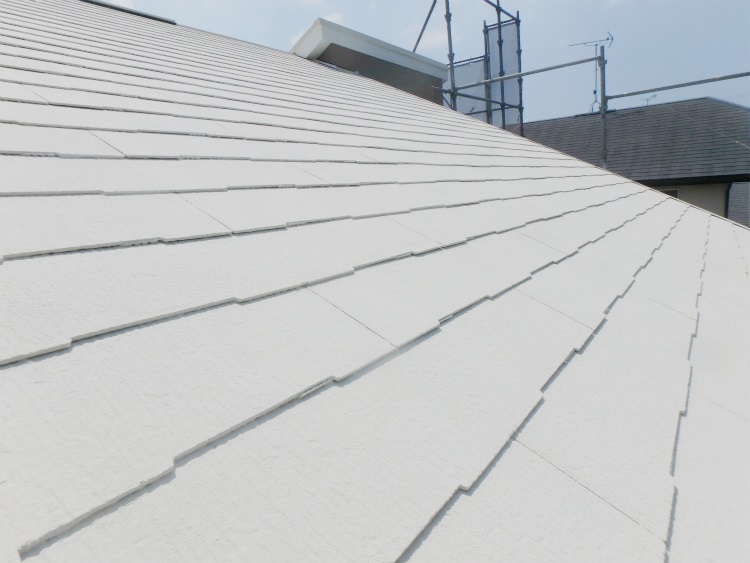

上塗3回目の塗布を行います。

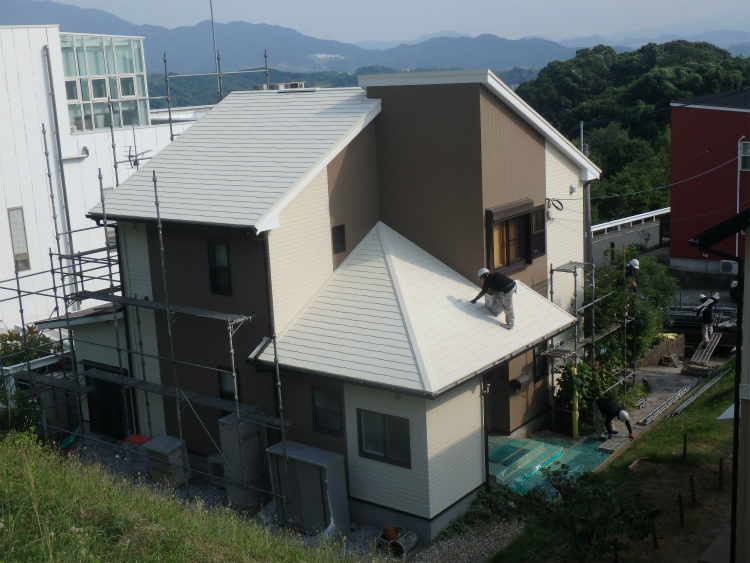

解体後、周囲の清掃を行い
塗装工事は完了となります。

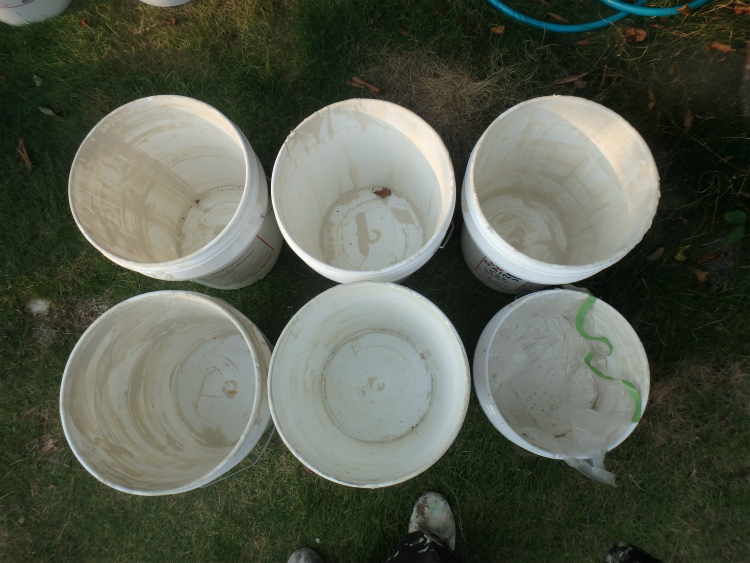

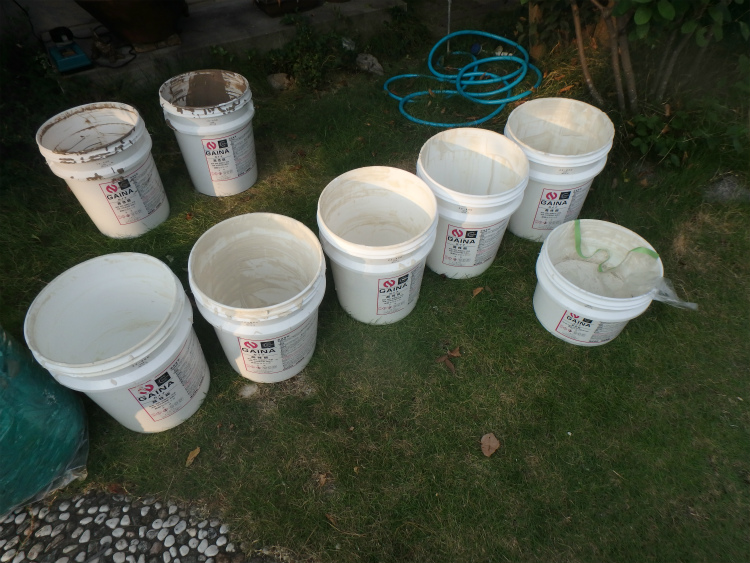

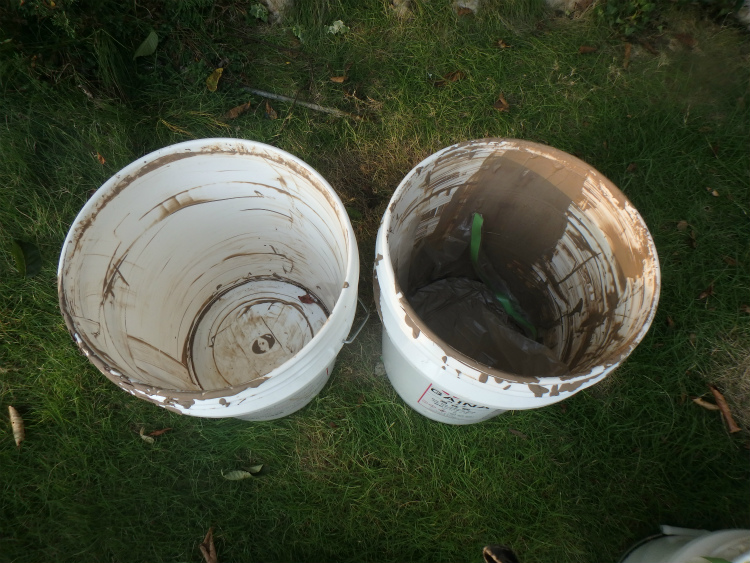

使用済みのガイナはコチラ。

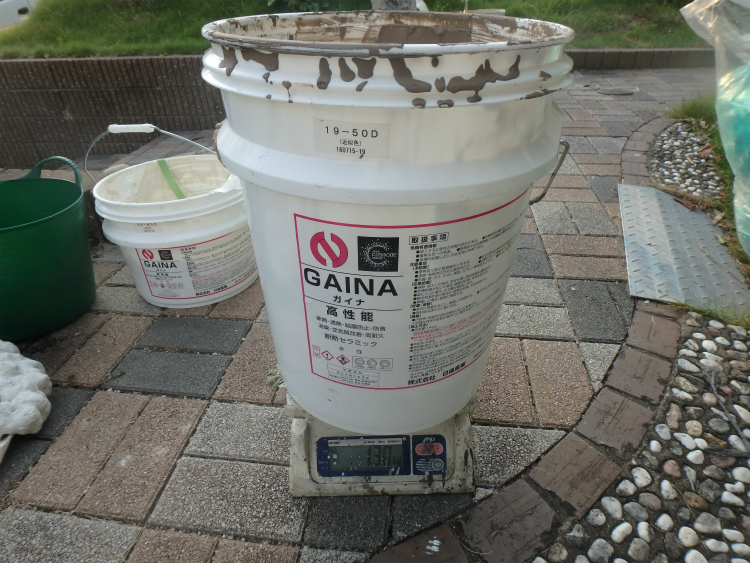

ベース色は5缶使いきって

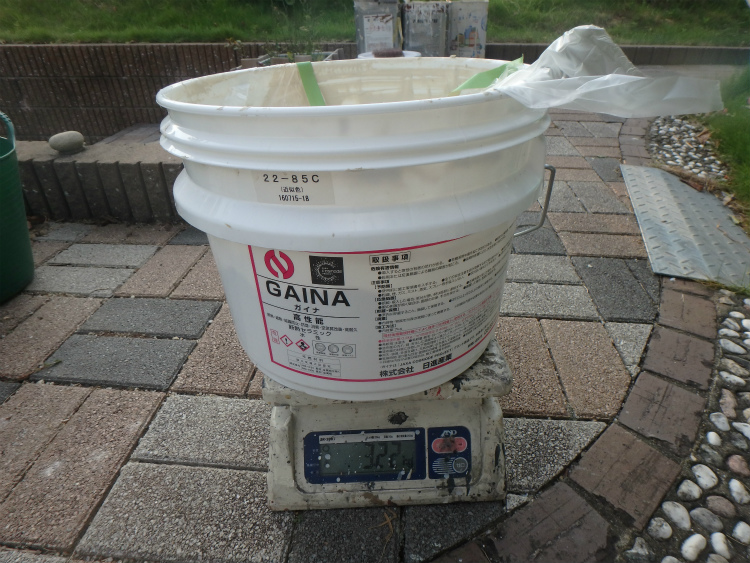

残りは 3.22kg
予定していた塗布量は 62.8kg(0.04kg/㎡) でしたが、
実際に使用した塗布量は
14.0kg × 5缶 + (7.0kg - 3.22kg) = 73.7kg(0.046kg/㎡)
となりますので、塗布量的には十分。

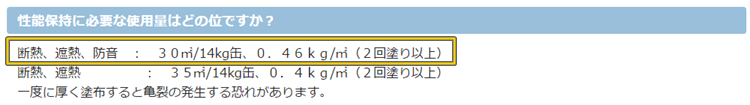

ガイナのHP(よくある質問)によると 0.046kg/㎡ の場合では、断熱・遮熱に加えて防音効果も+αで期待できるようです。
アクセント色は1缶使いきって
残りは 1.30kg
予定していた塗布量は 23.8kg(0.04kg/㎡) でしたが、
実際に使用した塗布量は
14.0kg × 1缶 + (14.0kg - 1.30kg) = 26.7kg(0.044kg/㎡)
になりますので、アクセント色も塗布量はOKということになります。

以上で全ての工事が完了。
E様邸の断熱・遮熱塗料(ガイナ)の工事記録は終了となります。
