本日までの概要 平成26年1月6日~平成26年1月27日の内、実働日数13日 1・2期工事の作業人員(人工)累計 『39.5人工』(仮設工3名 塗装工36.5名) 本日の作業人員及び作業内容 作業人員2名 「外壁塗装」 …
本日までの概要 平成26年1月6日~平成26年1月25日の内、実働日数12日 1・2期工事の作業人員(人工)累計 『37.5人工』(仮設工3名 塗装工34.5名) 本日の作業人員及び作業内容 作業人員2名 「外壁塗装」 …
本日までの概要 平成26年1月6日~平成26年1月24日の内、実働日数11日 1・2期工事の作業人員(人工)累計 『35.5人工』(仮設工3名 塗装工32.5名) 本日の作業人員及び作業内容 作業人員2名 「外壁塗装」 …
本日までの概要 平成26年1月6日~平成26年1月23日の内、実働日数10日 1・2期工事の作業人員(人工)累計 『33.5人工』(仮設工3名 塗装工30.5名) 本日の作業人員及び作業内容 作業人員2名 「外壁塗装」 …
本日までの概要 平成26年1月6日~平成26年1月20日の内、実働日数9日 1・2期工事の作業人員(人工)累計 『31.5人工』(仮設工3名 塗装工28.5名) 本日の作業人員及び作業内容 作業人員2名(塗装2名 ~13…
本日までの概要 平成26年1月6日~平成26年1月17日の内、実働日数8日 1・2期工事の作業人員(人工)累計 『30.5人工』(仮設工3名 塗装工27.5名) 本日の作業人員及び作業内容 作業人員3名(塗装3名 1名1…
本日までの概要 平成26年1月6日~平成26年1月16日の内、実働日数7日 1・2期工事の作業人員(人工)累計 『28人工』(仮設工3名 塗装工25名) 本日の作業人員及び作業内容 作業人員3名(塗装3名) 「外壁塗装」…
本日までの概要 平成26年1月6日~平成26年1月15日の内、実働日数6日 1・2期工事の作業人員(人工)累計 『25人工』(仮設工3名 塗装工22名) 本日の作業人員及び作業内容 作業人員1名(塗装1名) 「外壁塗装」…
本日までの概要 平成26年1月6日~平成26年1月14日の内、実働日数5日 1・2期工事の作業人員(人工)累計 『24人工』(仮設工3名 塗装工21名) 本日の作業人員及び作業内容 作業人員2名(塗装2名) 「外壁塗装」…
本日までの概要 平成26年1月6日~平成26年1月12日の内、実働日数4日 1・2期工事の作業人員(人工)累計 『22人工』(仮設工3名 塗装工19名) 本日の作業人員及び作業内容 作業人員2名(塗装2名) 「外壁塗装」…
本日までの概要 平成26年1月6日~平成26年1月11日の内、実働日数3日1・2期工事の作業人員(人工)累計 『20人工』(仮設工3名 塗装工17名) 本日の作業人員及び作業内容 作業人員3名(塗装3名) 「外壁塗装」 …
本日までの概要 平成26年1月6日~平成26年1月11日の内、実働日数2日1・2期工事の作業人員(人工)累計 『17人工』(仮設工3名 塗装工14名) 本日の作業人員及び作業内容 作業人員3名(塗装3名 作業終了時刻18…
塗装工事 概要 この度工事を行いましたY様邸は別荘になりますので、建物自体はさほど大きくなく、予定では10日間もあれば十分、最悪でも年末までには終わるだろうと思っておりましたが、まさかの雨続きという天候不良に加え、九州で…
塗装工事 概要 予定では現場の流れが順調に行くはずでしたが、去年の年末は天候不良があまりにも続いたため、全ての現場が重なってしまう事になり、私と林氏は、 佐賀市三瀬 Y様邸福岡市博多区 専門学校その他 下請工事の現場 と…

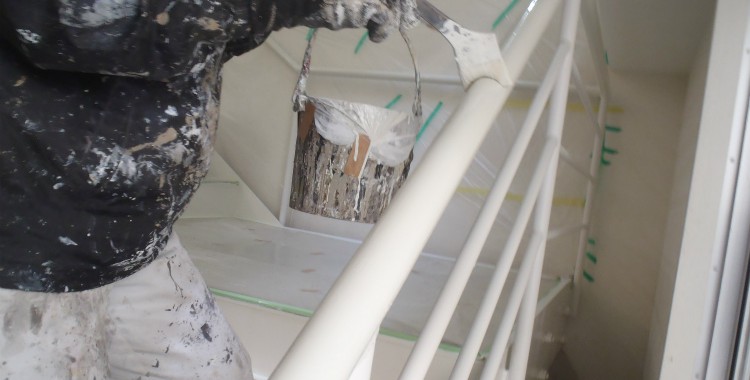

平成26年1月7日(火)作業人員2名(~13:00)『累計 20人工』「鉄部」上塗2回目 清掃他 本日で作業は終了となります。 鉄骨階段下部の上塗1・2回目の塗布と、最終的な手直し、清掃を行いまして、全ての作業が終了とな…
平成26年1月6日(月)作業人員3名(19:15)『累計 19人工』「鉄部」上塗2回目(鋼製建具) 正月休みを挟んで、本日より残りの作業を行います。 まずは屋上の鉄骨(H鋼)の上塗1回目の塗布。この作業と平行して、鋼製建…
平成25年12月29日(日)作業人員2名(19:00)『累計 15.25人工』「鉄部」下塗1.2回目(屋上鉄骨) 上塗2回目(鉄骨階段) 今年の作業は本日で終了となります。 屋上の鉄骨(H鋼・ブレス)の下地処理(ケレン)…
平成25年12月27日(金)作業人員3名 『累計 9.75人工』「鉄部」下塗 先日は鉄骨階段の下塗までで作業終了となっておりましたので、本日は鋼製建具の下塗から作業開始。その後、手摺の上塗を行っておりますが、手摺の上部に…
平成25年12月26日(木)作業人員3名 『累計 6.75人工』「鉄部」下地処理(ケレン) 下塗 養生の続きを行った後に、先日、塗膜除去を行っていない部分の目荒し(ケレン)を行い、下塗の塗布を行います。階段の踏面と蹴込の…
平成25年12月24日(水)作業人員3名(10:00~)『累計 3.75人工』「鉄部」下地処理(ケレン) 下塗 先日の続き、手摺の塗膜除去(ケレン)から開始となります。 機械を使用してある程度塗膜除去を行った後に、サンド…
平成25年12月23日(火)作業人員2名(10:00~)『累計 1.5人工』「鉄部」養生 下地処理(ケレン) 本日より専門学校が休校となりますので、鉄部塗装工事の開始となります。 基本的に劣化の程度はさほど悪い状態では無…
工事概要と劣化状況の確認 工事概要 鉄部は錆の発生などの症状が表れやすく、また放っておくと劣化の進行が早いため、通常15年前後に行われる大規模改修工事に先立って、保全工事が行われることが一般的で、工事を実施する時期は劣化…

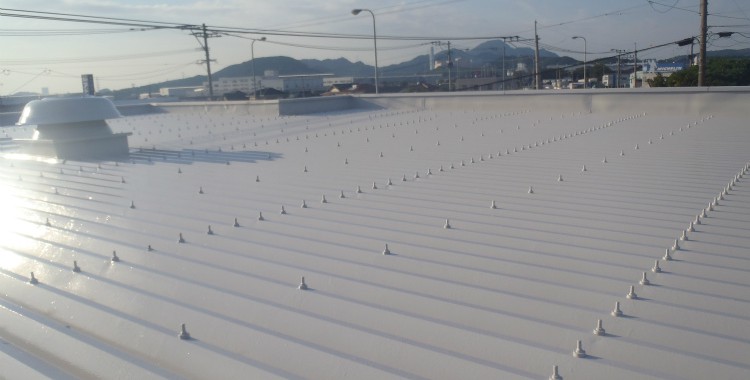

平成25年9月30日 作業人員3名 『累計44.5人工』「1F屋根」ボルトキャップ交換 他 本日の作業で工事は全て完了となります。 残っている作業の1F屋根のボルトキャップの交換を行いまして、全ての工事は完了となります。…
平成25年9月29日 作業人員4名 『累計 43人工』「1F屋根」上塗2回目 「2F屋根」ボルトキャップ交換 他 新たにボルトキャップが納入されましたので、不具合の発生したキャップを取り外し、新しい物と交換します。以上で…
平成25年9月28日 作業人員2名(12:00)『累計 39人工』「玄関庇」 上塗1・2回目 1Fはの屋根の上塗2回目を行う予定としておりましたが、朝方まで雨が降っていた様子。本日は塗装は出来ないようです。仕方がないので…
平成25年9月26日 作業人員2名 『累計 35.75人工』「2F屋根」上塗2回目 本日は水谷ペイントの担当者が先日の不具合の確認に・・・今となっては諦めるしかないのですが、結論はやはりキャップの交換ということになりまし…
平成25年9月25日 作業人員2名(13:00)『累計 33.75人工』「2F屋根」上塗2回目 一部、1F屋根の上塗1回目が残っておりましたので、その部分の塗布を行った後に、2F屋根から上塗2回目の塗布を行っていたところ…
平成25年9月24日 作業人員3名(18:00)『累計 32.75人工』「1F.2F屋根」上塗1回目 「配管金物」上塗2回目 本日は終日上塗1回目の塗布となります。2F屋根の上塗1回目と、1Fは屋根の上塗1回目、配管金物…
平成25年9月23日 作業人員3名(18:10)『累計 29.5人工』「2F屋根」ボルトキャップ取付・上塗1回目 「1F屋根」ボルトキャップ取付 前回、メーカー担当者との打ち合わせで工程の変更を行いました、ボルトキャップ…
平成25年9月21日 作業人員3名(18:30)内2名15:00 『累計 26.25人工』「2F屋根」下塗 「庇」上塗2回目 「配管金物」上塗1・2回目 先日下地処理が終わった2F屋根の下塗の塗布を行い、配管金物の上塗と…
平成25年9月20日 作業人員3名(18:00)『累計 23.5人工』「2F屋根」下地処理・下塗 「庇」上塗1回目 本日までに下塗がある程度進んでおりますので、一旦ここで下塗の塗布量の程度と塗付具合を確認するため、メーカ…
平成25年9月19日 作業人員3名 『累計 20.25人工』「2F屋根」下地処理・下塗 本日も2F屋根の作業を行っております。 下地処理の続きと、錆発生部の処理、シリコーンシーリング部のプライマー処理、下塗の塗布、以上の…
平成25年9月18日 作業人員3名(18:00)『累計 17.25人工』「2F屋根」下地処理・下塗 本日も引き続き下地処理を行います。その後、下地処理がある程度進んだところで、2名は下塗に着手。 1Fの屋根は塗布量の兼ね…
平成25年9月17日 作業人員3名(18:00)『累計 14人工』「1F屋根」下塗 「2F屋根」下地処理 前回、塗布量が足りなかった1F屋根の下塗を行った後に、2F屋根の下地処理を行います。下地処理の目荒らしがある程度進…
平成25年9月16日 作業人員3名(18:00)『累計 10.75人工』「1F屋根」下地処理・下塗 「2F屋根」下地処理 先日の庇の下塗の続きを行った後に、前回残しておいたシリコーンシーリング部分の処理。表面の清掃を行っ…
施工後の不具合発生について 3ヶ月経過後の様子 3ヶ月経過後の平成25年9月5日にその後の様子を確認。 前回は1ヶ月も経たない内にマッドカーリングが発生しておりましたので、状況が改善されていなければ、3ヶ月経過した9月5…
施工後の不具合発生について 再施工 平成25年4月25日 (1日目) 「マッドカーリング」改善のための補修を行います。 材料販売店 担当者1名防水メーカー 営業担当社1名 技術担当者1名私・林氏の計4名での作業となってお…
施工後の不具合発生について 改質アスファルト防水「マッドカーリング」 今回の事例は施工後1ヶ月程度で防水層に発生した症状となります。 1 経緯 工事後ちょうど1ヶ月が過ぎようとしていたある日、お客様より1通のメールが届き…
平成25年7月22日(月)作業人員3名(19:00)内2名半日『累計 35.75人工』「玄関」シート貼替 他 本日の作業でS様邸の工事は全て完了となります。 残っている作業は玄関扉の塩ビシートの貼替。取手などを外した後に…
平成25年7月20日(土)作業人員2名 『累計 33.5人工』「濡れ縁 等」下地処理・上塗1.2回目 本日は午後より作業開始しまして、濡れ縁の塗装を行います。 表面の汚れ落としと下地調整を兼ねてのケレンを行い、濡れ縁を塗…
平成25年9月14日 作業人員3名(18:20)『累計 7.5人工』「庇」高圧洗浄・下地処理・下塗 「1F屋根」下地処理 プラットホーム・庇の高圧洗浄が残っておりましたので、この部分の洗浄を済ませた後に、ボルトの下地処理…
平成25年9月13日 作業人員3名 『累計 4人工』「配管金物」下塗 「1・2F屋根」高圧洗浄・下地処理 本日は配管金具の下塗から作業開始。先日、素地調整剤まで終わっておりますので、その上に下塗(錆止め)の塗布を行います…
平成25年9月12日 作業人員2名(12:00)半日 『累計 1人工』「配管金物」下地処理 工事開始の本日は午前中のみの作業となりますので、短時間で出来る配管金物の下地処理と今後の段取りを行っております。部分的に錆が発生…
材料計算・所要量について 塗装箇所面積 外壁 166.1㎡屋根 125.3㎡ 塗料所要量 「外壁 下塗材」エスケー化研 水性ソフトサーフSG (塗装器具・方法:ウールローラー) 所要量(kg/㎡)0.3~0.6のため、1…
平成25年9月11日(水)作業人員4名 『累計 10.5人工』「共用部」塩ビシート貼付 端末シーリング 他 塩ビシートの貼付の続きから作業を行いまして、昼前にシートの貼付けは完了。午後からはシート端末のシーリング処理を行…
平成25年9月10日(火)作業人員2名(14:00~17:00)『累計 6.5人工』「共用部」塩ビシート貼付 午前中、急遽、床業者さんの予定が入ったため、作業はPM14:00~行っております。そのようなこともあり、本日は…
平成25年9月9日(月)作業人員2名(9:00~10:00)『累計 5.75人工』「共用部」ウレタン塗膜防水 トップコート 本日はウレタン塗膜防水の最後の工程、トップコートの塗布を行っております。「トップコート完了」最後…
平成25年9月8日(日)作業人員1名(PM14:30~PM16:00)『累計 5.5人工』「共用部」ウレタン塗膜防水2回目 本日は日曜日でしたが、午後から1時間半程作業を行っております。 作業内容はウレタン塗膜防水の2回…
平成25年9月7日(土)作業人員2名(AM9:00~AM11:00)『累計 5.25人工』「共用部」ウレタン塗膜防水1回目 本日は天候が良かったためAM9:00から作業を行っております。 作業内容はウレタン塗膜防水の1回…
平成25年8月26日(月)作業人員1名 『累計 32人工』「玄関」塩ビシート貼り 大変あ待たせしてしまいまして誠に申し訳ありません。本日、玄関扉のシートの貼替えで全ての工事が終了となります。玄関のシートは塩ビ製のシートを…
平成25年9月6日(金)作業人員2名(AM9:00~AM11:30 PM18:00~)『累計 4.75人工』「共用部」ウレタン塗膜防水 本日は溝のウレタン塗膜防水を行います。今回は塩ビシートとウレタン塗膜防水の複合で施工…
平成25年9月5日(木)作業人員2名(AM9:00~PM12:00)『累計 3.75人工』「共用部」下塗 「鉄部」上塗2回目 先日は共用部通路の下塗と、階段の段鼻の下地補修まで終わっておりますので、本日はこの続きを行いま…
平成25年9月4日(水)作業人員2名(PM13:00~19:00)『累計 2.75人工』「共用部」下地補修 「鉄部」上塗1回目 他 本日も午前中は天候が微妙でしたので、PM13:00から様子を見ながら作業を開始しておりま…
平成25年9月2日(月)作業人員3名(AM11:00~PM18:00)1名1時間『累計 1.25人工』 「共用部」下地補修 「鉄部」下地処理・下塗 本日から工事を行う予定ですが、あまり天候が良くない様子。午前中は雨が降っ…
平成25年7月16日(火)作業人員2名(13:00)『累計 30人工』雑塗装 先日復旧をしたエアコン配管カバーの塗装や、玄関柱の目荒し、その他、全体的な手直しを行いまして、作業は昼で終了となっております。
平成25年7月15日(月)作業人員2名(18:00)『累計 29人工』「鉄部」上塗 「外構」下塗・上塗1.2回目 他 本日は色々と作業を行っております。 外壁の水切りですが、下塗後からある程度日数が経過しておりましたので…
平成25年7月13日(土)作業人員3名(13:00)『累計 26.75人工』「玄関天井」下地処理・下塗 外壁の塗装が先日終わりましたので、本日からは付帯の塗装行っております。 玄関の天井とバルコニー上裏はスパンドレルと呼…
平成25年7月11日(木)作業人員3名(19:00)内2名は17:00迄『累計 25.25人工』「外壁」上塗1.2回目 「雨樋」上塗2回目 本日も引き続き外壁の塗装を行っております。 外壁、上塗1・2回目の塗布や、雨樋の…
平成25年7月10日(水)作業人員3名(18:00)『累計 22人工』「外壁」下塗・上塗1.2回目(2面のみ) 本日の引き続き外壁の塗装を行います。 在庫から持ってきてました塗料で調色を行い、この塗料で上塗1回目の塗布を…
平成25年7月9日(火)作業人員3名(19:15)『累計 18.75人工』「外壁」下塗(2面のみ) 「雨樋」上塗1回目 本日は養生が終わっている外壁2面の塗装を行っております。 S様のお家はサイディングボードのジョイント…
平成25年7月8日(月)作業人員3名(18:00)『累計 15人工』「軒天」下塗・上塗1.2回目 「鉄部」上塗1回目 養生が一部残っておりましたので、その続きを行った後に、軒天の塗装を行っております。 下塗の塗布を行い、…
平成25年7月5日(金)作業人員3名(19:00)『累計 11.75人工』「外壁」養生 「鉄部」下塗 本日からはいつもの3名体制で作業を行っております。 鉄部のケレンは前日に済ませておりましたので、下塗の塗布や、窓廻りの…
平成25年7月4日(木)作業人員3名 『累計 8人工』「鉄部」下地処理・下塗 「外壁」シーリング 7/4の作業は私がS様邸に行っていないため写真が撮れませんでしたが、鉄部のケレンやシーリングの打替えを行っております。
平成25年8月7日(水)作業人員1名(13:00)『累計 31人工』「外構」高圧洗浄 本日は上野氏1名のみK様邸に伺っております。 架設解体後の外構廻りの洗浄や、駐車場土間の洗浄を行いまして、作業は午前中いっぱいで終了と…
平成25年7月31日(水)作業人員3名(13:00)『累計 29.5人工』手直し等 本日の作業は外壁の水切りと、破風板の塗装を行なっております。 水切りの表面を清掃後、下塗の塗布を行い、その後、上塗の塗布。(上塗2回目は…
平成25年7月30日(火)作業人員3名(18:00)『累計 28人工』手直し等 他 本日も3名での作業となります。 外壁の塗装がある程度終わっておりますので、一旦外しておいたエアコン配管のカバーなどを復旧した…
平成25年7月2日(火)作業人員1名 『累計 5人工』「外構」高圧洗浄 本日も上野氏1名での作業となっております。 このように汚れている塀や駐車場などの高圧洗浄を行なっております。「洗浄前」「洗浄後」「洗浄前」「洗浄後」
平成25年7月1日(月)作業人員1名 『累計 4人工』「外壁」高圧洗浄 本日までに現在取り掛かっている現場が終わる予定でしたが、架設を組み立てを行った6/24~本日まで相変わらずの雨模様のため作業が進まず、未だに終ってお…
平成25年6月24日(月)作業人員3名 『累計 3人工』「架設」組立 本日は架設の組立を行っております。ここ連日の雨でS様の前に行なっております現場がまだ終わっていない状態ですので、本日6/24に架設のみ組立てまして、作…
平成25年7月29日(月)作業人員3名(17:55) 『累計 24.5人工』「屋根」上塗2回目 他 本日も3名で作業を行なっております。それにしても、暑い日が続きますね。^^; 先日棟板金の上塗を行なっていなかったので、…
平成25年7月27日(土)作業人員3名(18:27)内2名はPM16:00迄『累計 21.25人工』「外壁」上塗2回目 「屋根」上塗1回目 本日の作業は屋根の上塗から作業を始めます。私・林氏・上野氏の3名で屋根の上塗1回…
平成25年7月25日(木)作業人員3名(18:50)内2名は午後から『累計 18.25人工』「外壁」上塗1回目 「屋根」下塗2回目・縁切り 午前中は私と林氏は別の現場に行っておりましたので、上野氏1名での作業となっており…
平成25年7月24日(水)作業人員3名(18:35)『累計 15.75人工』「外壁」下塗 「屋根」下塗 本日の作業は下塗を中心に行なっております。 気温がまだ上がらない朝の間、屋根面の清掃を行った後に、下塗のシーラーの塗…
平成25年7月23日(火)作業人員1名(18:30)『累計12.25人工』「外壁」養生 本日は上野氏1名での作業となります。 作業内容は外壁の養生を行なっており、一部分を残し完了となっております。(写真は7/24に撮影し…
平成25年7月22日(月)作業人員2名(19:15)『累計11人工』「外壁・屋根」高圧洗浄 本日は高圧洗浄を行います。 外壁はあまり汚れてはおりませんでしたが、屋根はそれなりに汚れている様子。このような汚れた状態の屋根を…
平成25年7月20日(土)作業人員4名(半日)『累計 8.5人工』「外壁」シーリング打替 本日もシーリング打替の作業を行なっております。 プライマーの塗布を行った後に、 シーリング材の充填を行います。ヘラで表面の仕上げを…
平成25年7月19日(金)作業人員5名 『累計 6.5人工』「外壁」シーリング打替 「鉄部」下地処理・下塗 本日はシーリングの打替と鉄部の下地処理・下塗を行っております。 劣化して古くなったシーリング材の、撤去を行います…
平成25年7月18日(木)作業人員3名(半日)『累計 1.5人工』「架設」組立 本日よりK様邸の工事開始となります。 本日の作業は架設の組立のみ。午後から組立を始め夕方に完了となりました。 明日はシーリングの作業を行う予…
平成25年4月4日(木)作業人員2名(半日)『累計 38.25人工』雑作業 ※ 最終日の更新を忘れておりまして、7/1に作成しております。 4/3の作業はテラスの復旧を行なっております。このテラスは波板を固定する金具が通…
平成25年6月8日(土)作業人員3名 『累計 37.5人工』「架設」 解体 他 本日でM様邸の工事は完了となります。 朝一番より架設の解体作業を行いまして、解体後、架設があったために塗装できなかった下屋根部分の塗装と、 …
平成25年6月7日(金)作業人員3名 『累計 34.5人工』「外壁」 手直し 「倉庫」 上塗2回目 他 先日、シーリングを行っております手直し箇所の塗装と、倉庫の上塗2回目の塗布を行った後に、上野氏をM様邸に残し、私と林…
平成25年6月6日(木)作業人員3名 『累計 31.5人工』「外壁」 手直し 「倉庫」 上塗1回目 他 本日から他の現場に行っておりました上野氏が戻ってきておりますので、3名での作業となっております。 倉庫の上塗1回目の…
平成25年6月5日(水)作業人員2名 『累計 28.5人工』「鉄部」 上塗2回目 「倉庫」 下塗 他 鉄部の上塗2回目の塗布から作業を始めます。「鉄部 上塗2回目完了の様子」鉄部の上塗2回目が終了しましたら、倉庫の養生を…
平成25年6月4日(火)作業人員2名 『累計 26.5人工』「外壁」 上塗2回目 「倉庫」 シーリング 他 先日、上塗1回目の塗布を行なっておりますので、本日は上塗2回目の塗布を行います。「上塗2回目 完了」外壁の上塗が…
平成25年6月3日(月)作業人員2名(PM15:00迄)『累計 24.5人工』「外壁」 上塗1回目 「屋根」 上塗2回目(一部) 「倉庫」 清掃 他 本日は外壁の上塗1回目の塗布から作業開始。一通り上塗1回目の塗布が終わ…
平成25年5月31日(金)作業人員3名(1名半日)『累計 23人工』「外壁」 下塗 「軒天」 上塗1・2回目 他 軒天の続きから作業開始。 軒天の隙間の部分を、アクリルシーリング材で充填した後に、外壁の下塗の塗布を行いま…
平成25年5月30日(木)作業人員2名(半日)『累計 20.5人工』「屋根」 上塗1回目 「外壁」 養生 他 本日は下屋根の上塗1回目の塗布から作業開始。その後、外壁の養生を行いまして、外壁面に使用している、シリコーンシ…
平成25年5月29日(水)作業人員2名 『累計 19.5人工』「外壁」 上塗2回目 他 火曜日は雨のため作業中止となりましたので、1日あけて本日水曜日作業再開となっております。 外壁の上塗2回目の塗布を行った後に、まだ外…
平成25年5月27日(月)作業人員2名(PM14:00)『累計 17.5人工』「屋根」 上塗2回目 「外壁」 上塗1回目 「軒天」 上塗2回目 他 前回、屋根の上塗2回目が一部残っておりましたので、この部分の上塗2回目の…
平成25年5月25日(土)作業人員2名 『累計 16.5人工』「屋根」 上塗1・2回目 「外壁」 下塗 「破風板・雨樋」 上塗1回目 先日に引き続き、屋根の上塗の作業から始めます。 大屋根の2面の上塗1回目の塗布まで終わ…
平成25年5月24日(金)作業人員2名 『累計 14.5人工』「屋根」 縁切り・上塗1回目 「軒天」 下塗・上塗1回目 「破風板」 下塗 本日も屋根の作業を中心に行います。 先日準備をしておいた屋根の下塗材はすべて使い切…
平成25年5月23日(木)作業人員2名 『累計 12.5人工』「屋根」 下塗 他 本日は屋根の下塗の作業を行います。 屋根面を全体的に見直しながら、洗浄時に取りきれていない汚れの清掃を行った後に、下塗の塗布を行います。 …
平成25年5月22日(水)作業人員2名 『累計 10.5人工』「鉄部」 下塗 他 本日も下塗・下地処理を中心に作業を行います。 まずは下地処理の作業から開始。先日、高圧洗浄を行っておりますが、その際にきれいに洗うことが出…
平成25年5月21日(火)作業人員2名(半日)『累計 8.5人工』「外壁・屋根」 高圧洗浄 本日は外壁・屋根の高圧洗浄を行っております。 屋根から高圧洗浄を行いまして、雨樋内部の洗浄、下屋根の洗浄、外壁の洗浄、雨樋外部の…
